景观绿化工程施工合同

试读结束,该文档共50 页 下载后可查阅 开通会员

景观绿化工程施工合同

合同编号:

签约日期:    年    月    日

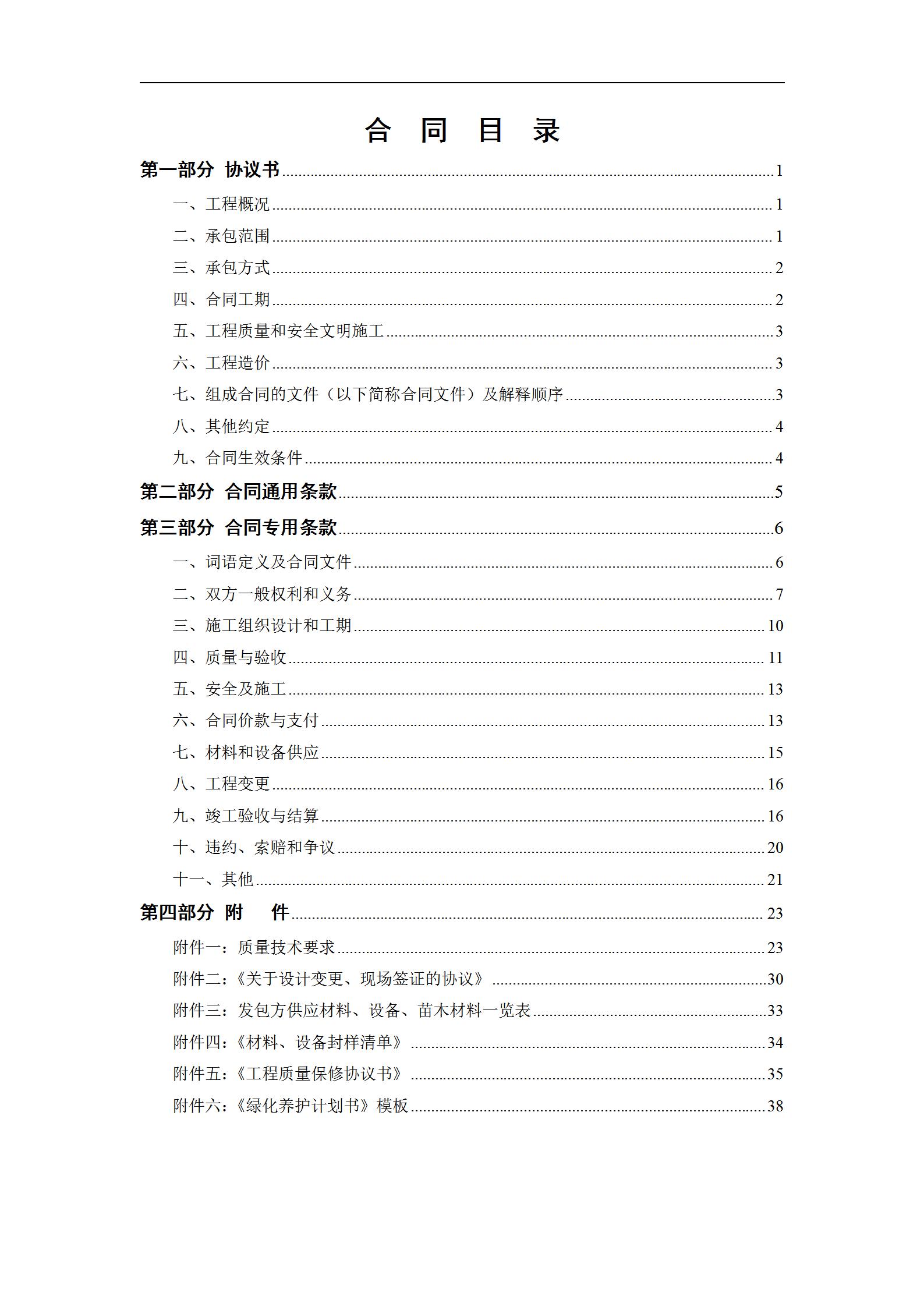

合 同 目 录

第一部分 协议书

一、工程概况

二、承包范围

三、承包方式

四、合同工期

五、工程质量和安全文明施工

六、工程造价

七、组成合同的文件(以下简称合同文件)及解释顺序 3

八、其他约定

九、合同生效条件

第二部分 合同通用条款 5

第三部分 合同专用条款 6

一、词语定义及合同文件 6

二、双方一般权利和义务 7

三、施工组织设计和工期 10

四、质量与验收 11

五、安全及施工

六、合同价款与支付 13

七、材料和设备供应

八、工程变更 16

九、竣工验收与结算 16

十、违约、索赔和争议

十一、其他

第四部分 附   件

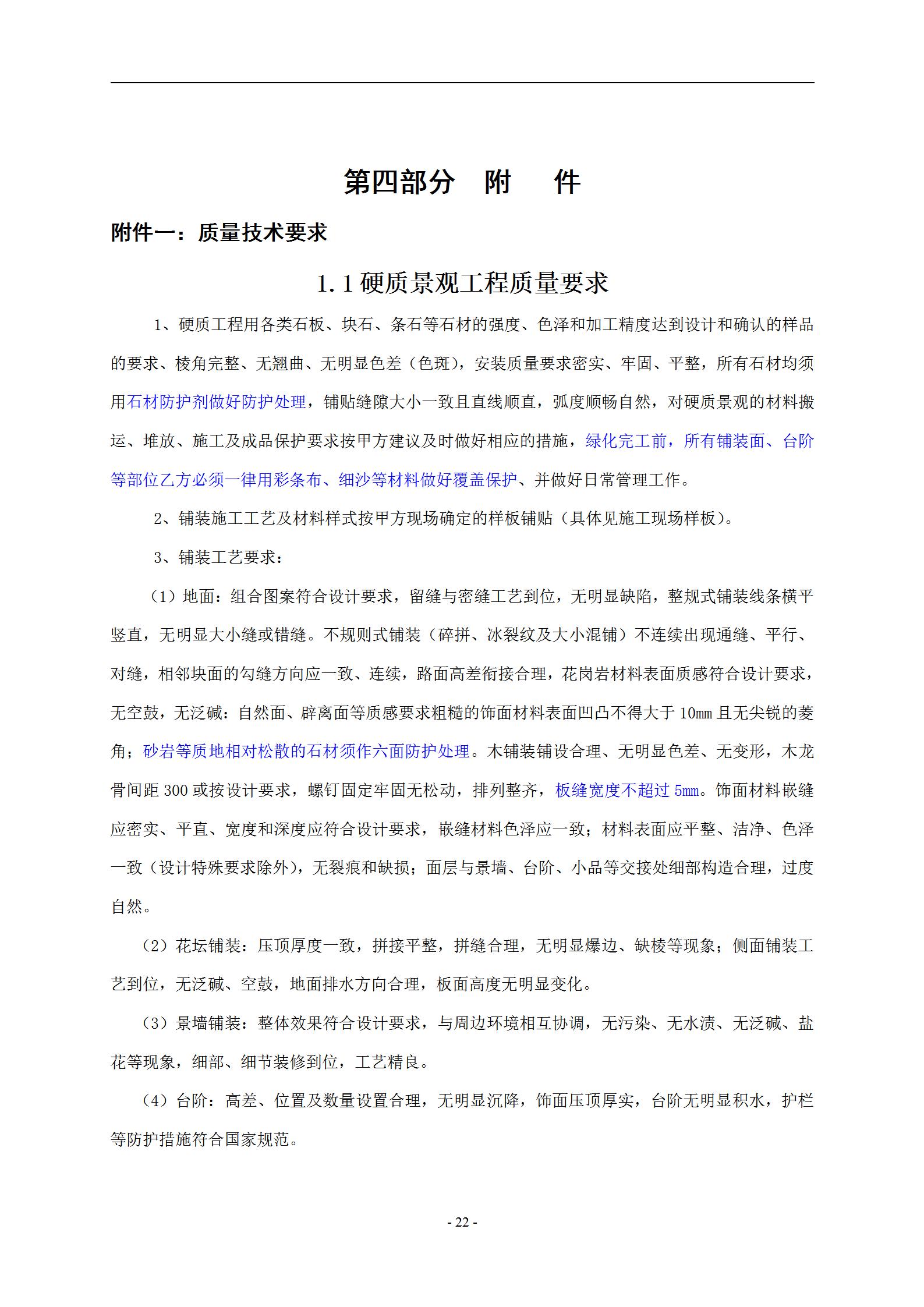

附件一:质量技术要求

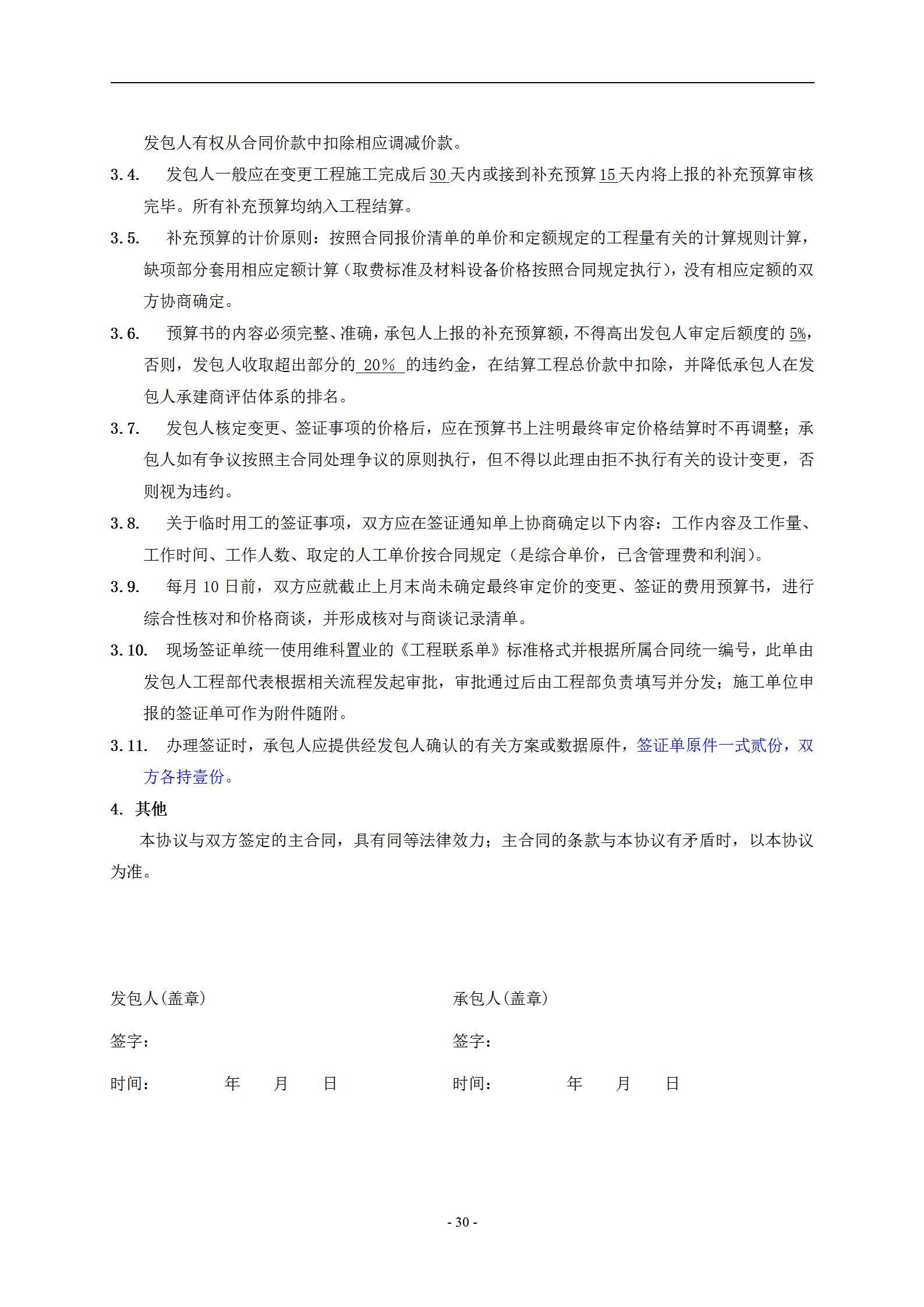

附件二:《关于设计变更、现场签证的协议》 30

附件三:发包方供应材料、设备、苗木材料一览表 33

附件四:《材料、设备封样清单》 34

附件五:《工程质量保修协议书》 35

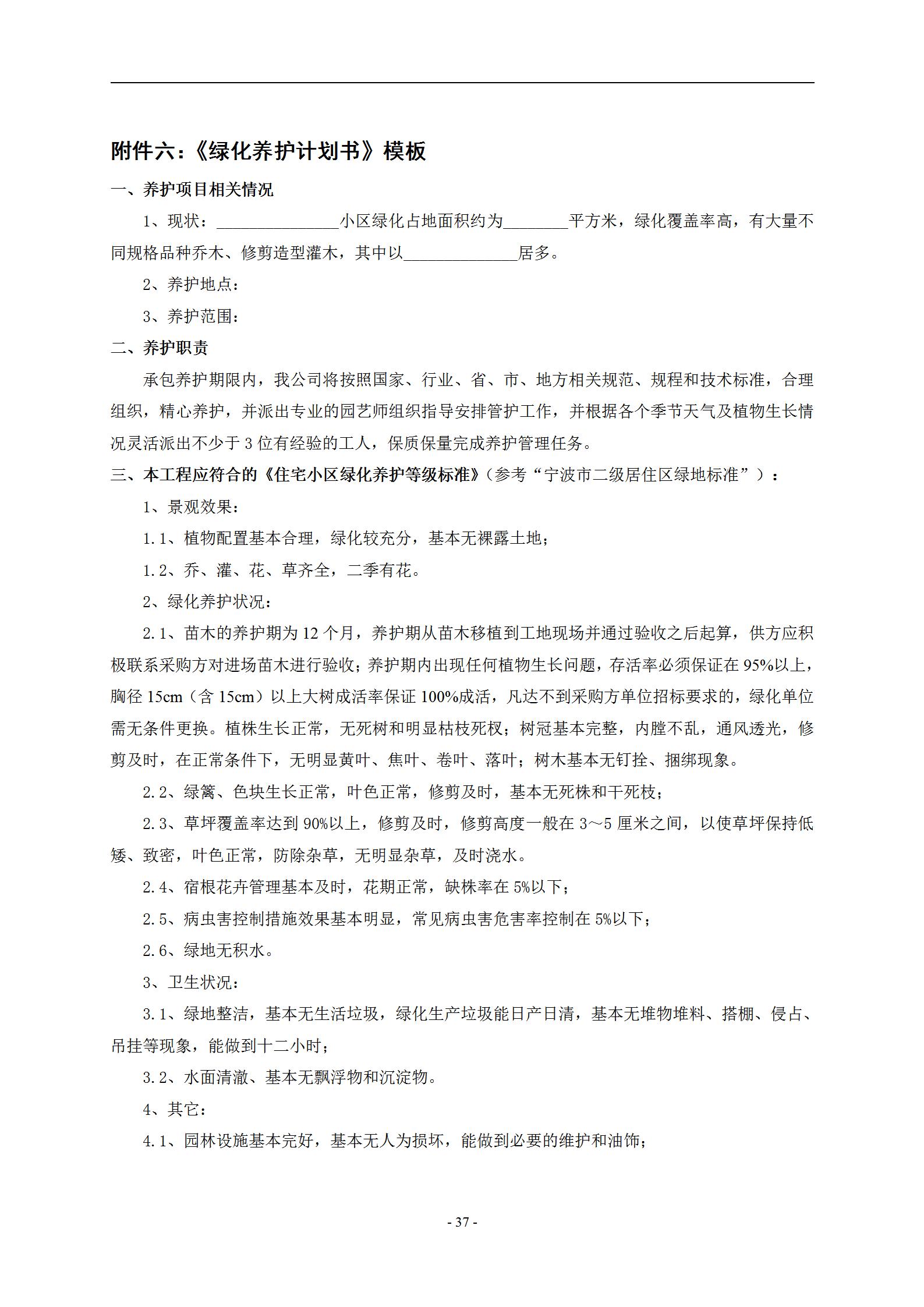

附件六:《绿化养护计划书》模板 38

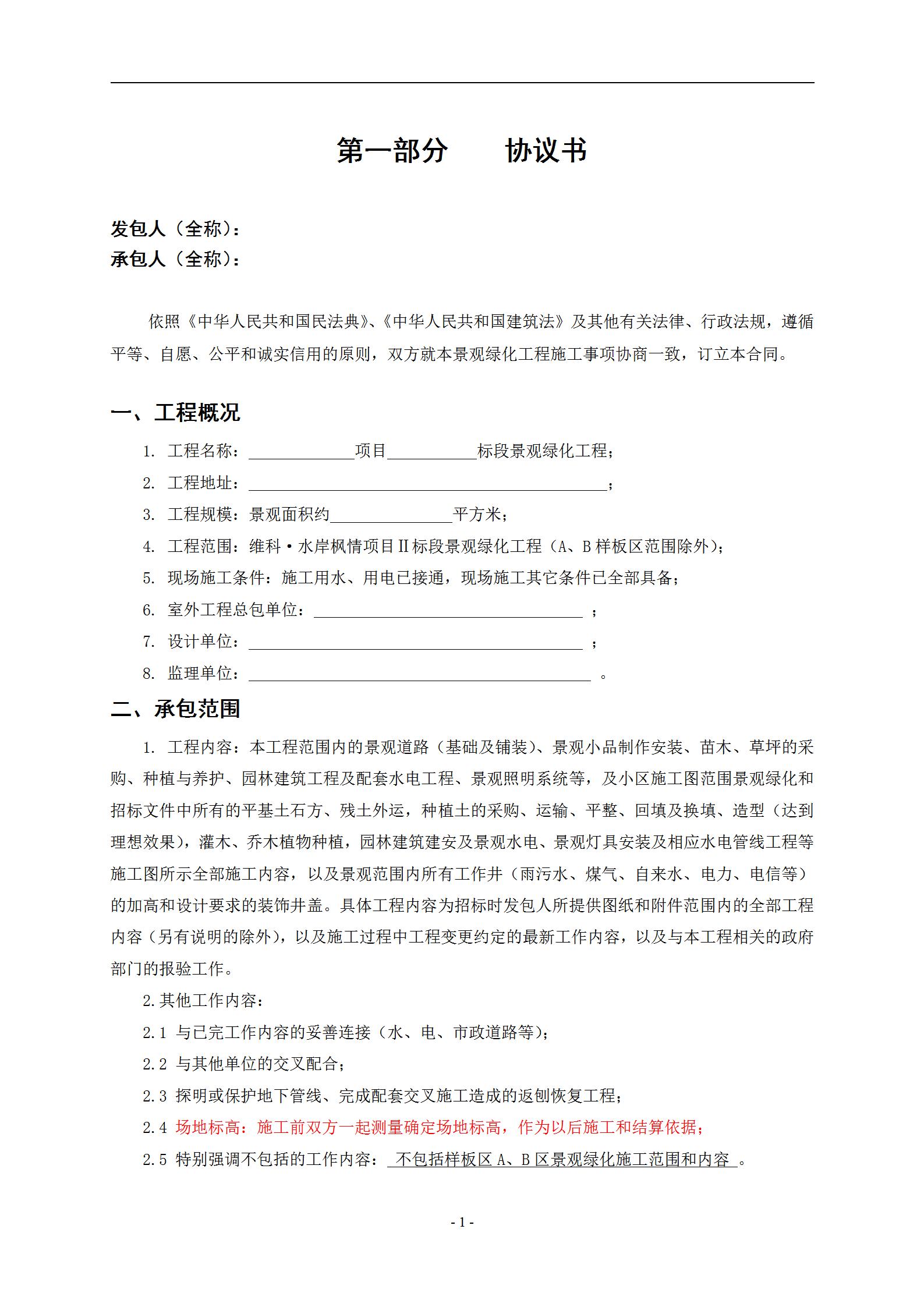

第一部分 协议书

发包人(全称)

承包人(全称)

依照《中华人民共和国民法典》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本景观绿化工程施工事项协商一致,订立本合同。

一、工程概况

1. 工程名称:             项目           标段景观绿化工程;

2. 工程地址:

3. 工程规模:景观面积约               平方米;

4. 工程范围:维科·水岸枫情项目Ⅱ标段景观绿化工程(A、B样板区范围除外);

5. 现场施工条件:施工用水、用电已接通,现场施工其它条件已全部具备;

6. 室外工程总包单位:                                  ;

7. 设计单位:                                          ;

8. 监理单位:                                           。

二、承包范围

1. 工程内容:本工程范围内的景观道路(基础及铺装)、景观小品制作安装、苗木、草坪的采购、种植与养护、园林建筑工程及配套水电工程、景观照明系统等,及小区施工图范围景观绿化和招标文件中所有的平基土石方、残土外运,种植土的采购、运输、平整、回填及换填、造型(达到理想效果),灌木、乔木植物种植,园林建筑建安及景观水电、景观灯具安装及相应水电管线工程等施工图所示全部施工内容,以及景观范围内所有工作井(雨污水、煤气、自来水、电力、电信等)的加高和设计要求的装饰井盖。具体工程内容为招标时发包人所提供图纸和附件范围内的全部工程内容(另有说明的除外),以及施工过程中工程变更约定的最新工作内容,以及与本工程相关的政府部门的报验工作。

2.其他工作内容:

2.1 与已完工作内容的妥善连接(水、电、市政道路等);

2.2 与其他单位的交叉配合;

2.3 探明或保护地下管线、完成配套交叉施工造成的返刨恢复工程;

2.4 场地标高:施工前双方一起测量确定场地标高,作为以后施工和结算依据;

2.5 特别强调不包括的工作内容: 不包括样板区A、B区景观绿化施工范围和内容

3. 以上所述的工程承包范围及介绍仅为概括,并不能视为完整无缺;承包人应研究其它文件特别是招标图纸,以完全了解本工程的实际范围。

4. 发包人有权对发包人直接分包工程或发包人提供的材料进行随时调整,有关费用按合同条款对应规定计算;承包人承诺不会因此安排而提出额外价款或工期索赔。

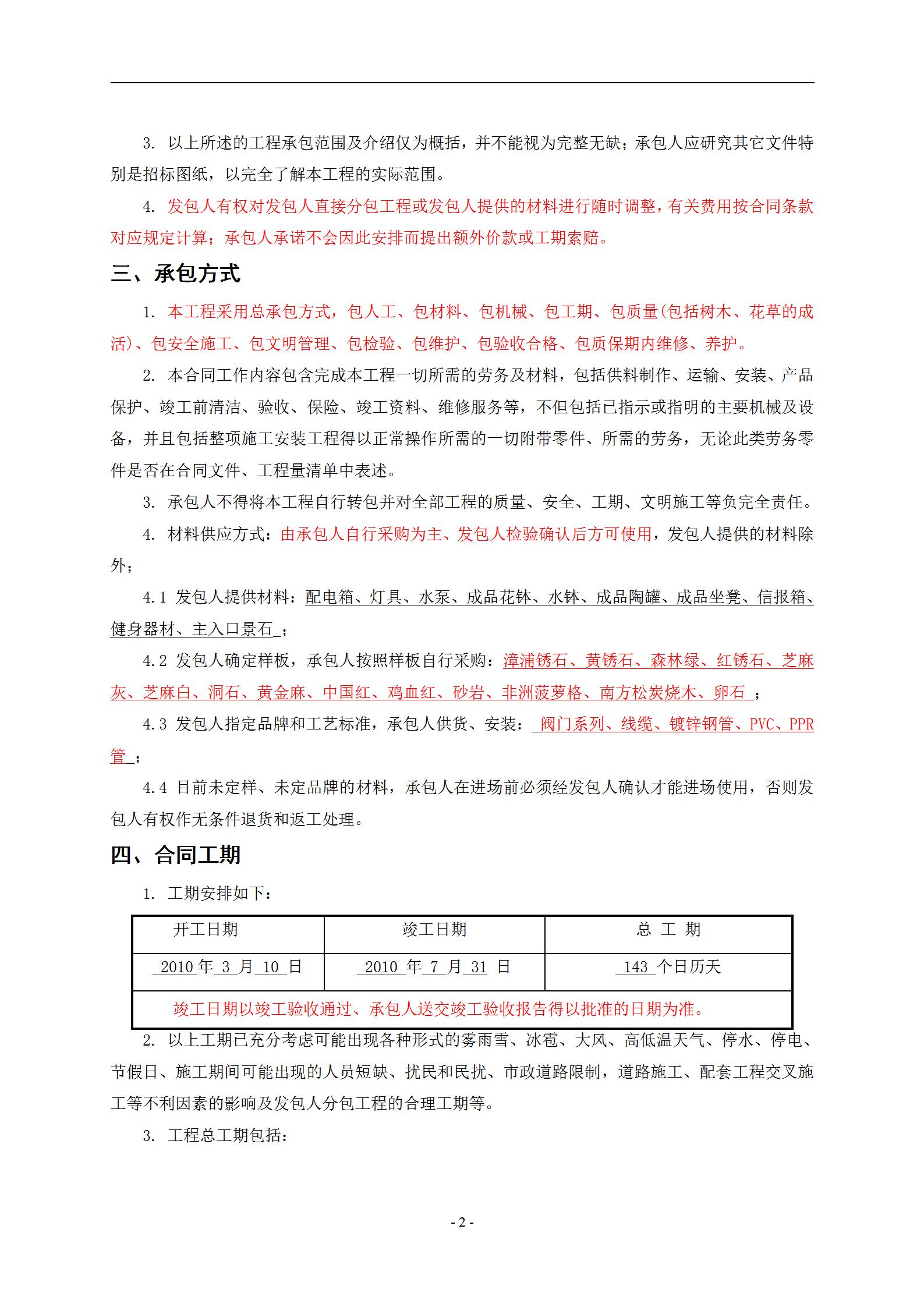

三、承包方式

1. 本工程采用总承包方式,包人工、包材料、包机械、包工期、包质量(包括树木、花草的成活)、包安全施工、包文明管理、包检验、包维护、包验收合格、包质保期内维修、养护。

2. 本合同工作内容包含完成本工程一切所需的劳务及材料,包括供料制作、运输、安装、产品保护、竣工前清洁、验收、保险、竣工资料、维修服务等,不但包括已指示或指明的主要机械及设备,并且包括整项施工安装工程得以正常操作所需的一切附带零件、所需的劳务,无论此类劳务零件是否在合同文件、工程量清单中表述。

3. 承包人不得将本工程自行转包并对全部工程的质量、安全、工期、文明施工等负完全责任。

4. 材料供应方式:由承包人自行采购为主、发包人检验确认后方可使用,发包人提供的材料除外;

4.1 发包人提供材料:配电箱、灯具、水泵、成品花钵、水钵、成品陶罐、成品坐凳、信报箱、健身器材、主入口景石_;

4.2 发包人确定样板,承包人按照样板自行采购:漳浦锈石、黄锈石、森林绿、红锈石、芝麻灰、芝麻白、洞石、黄金麻、中国红、鸡血红、砂岩、非洲菠萝格、南方松炭烧木、卵石

4.3 发包人指定品牌和工艺标准,承包人供货、安装: 阀门系列、线缆、镀锌钢管、PVC、PPR管

4.4 目前未定样、未定品牌的材料,承包人在进场前必须经发包人确认才能进场使用,否则发包人有权作无条件退货和返工处理。

四、合同工期

1. 工期安排如下:

开工日期

竣工日期

总 工 期

 2010 3  10

 2010  7  31 日

 143 个日历天

竣工日期以竣工验收通过、承包人送交竣工验收报告得以批准的日期为准。

2. 以上工期已充分考虑可能出现各种形式的雾雨雪、冰雹、大风、高低温天气、停水、停电、节假日、施工期间可能出现的人员短缺、扰民和民扰、市政道路限制,道路施工、配套工程交叉施工等不利因素的影响及发包人分包工程的合理工期等。

3. 工程总工期包括:

3.1 承包人承包全部工程内容的工期;

3.2 发包人在工程施工时增加承包人的工程范围和内容的工期;

3.3 承包人前期准备阶段的工期;

3.4 承包人完成本合同中不属工程承包内容的配合工期。

五、工程质量和安全文明施工

1. 工程质量

1.1 满足国家或行业现行的质量检验标准,达到土建、市政、园林工程合格标准,绿化种植工程成活率100%,并通过发包人和监理以及政府部门的验收。

1.2发包人对质量标准的要求不限于本条1.1款约定,还要满足本合同专用条款相关质量要求。

2. 安全文明施工

2.1 承包人应负责现场全部作业的安全。自开工之日起,直到双方签定竣工验收单,人员伤亡以及对财产(包括工程本身、设备、材料和施工机械)的损失或损坏,均应由承包人承担。

2.2 根据有关环境保护的规定,承包人应采取合理的措施来保护现场内外环境,并避免由于其操作方法所造成的污染、噪音或其它问题而对人员或公私财产造成的损失或损害,如承包人未按规定要求采取相应措施,所造成的一切直接及间接损失均由承包人承担。

六、工程造价

1. 本合同为单价固定,施工图包干合同

2. 合同总价款(大写):人民币壹仟零捌拾捌万零壹佰肆拾玖元五角(¥: 10880149.5元)。

具体约定:景观材料和苗木的品种、规格以设计图纸和联系单为准,苗木高度、冠幅以进场修剪后的规格为准。承包人在编制投标报价时,已充分考虑本项目施工期间各种材料、机械、人工等价格波动对施工成本的影响,计入综合单价的综合费用中,结算时不作调整。

除因下列因素可调整合同承包价外,不得以任何理由调整任何费用。

1、设计方案调整;

2、双方签字确认的工程联系单。

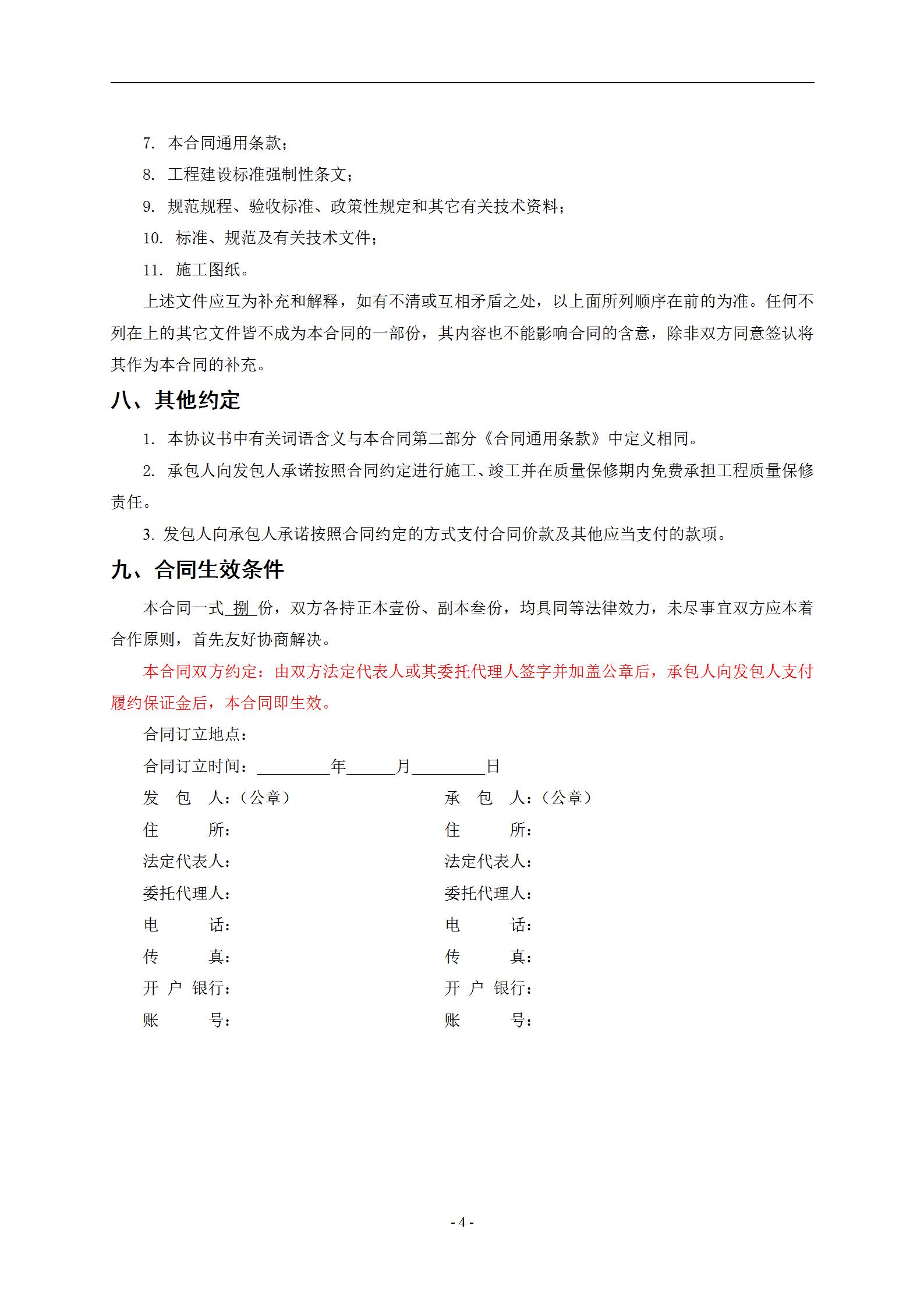

七、组成合同的文件(以下简称合同文件)及解释顺序

1. 本合同签订后双方约定并共同签署的有关工程的洽商、变更等书面协议或文件及其他协议、会议纪要等;

2. 本合同协议书;

3. 本合同专用条款;

4. 本合同附件;

5. 招标文件(发包人 2010  1  20 日签发):

6. 投标文件(承包人 2010  2  4 日报送);

7. 本合同通用条款;

8. 工程建设标准强制性条文;

9. 规范规程、验收标准、政策性规定和其它有关技术资料;

10. 标准、规范及有关技术文件;

11. 施工图纸。

上述文件应互为补充和解释,如有不清或互相矛盾之处,以上面所列顺序在前的为准。任何不列在上的其它文件皆不成为本合同的一部份,其内容也不能影响合同的含意,除非双方同意签认将其作为本合同的补充。

八、其他约定

1. 本协议书中有关词语含义与本合同第二部分《合同通用条款》中定义相同。

2. 承包人向发包人承诺按照合同约定进行施工、竣工并在质量保修期内免费承担工程质量保修责任。

3. 发包人向承包人承诺按照合同约定的方式支付合同价款及其他应当支付的款项。

九、合同生效条件

本合同一式 捌 份,双方各持正本壹份、副本叁份,均具同等法律效力,未尽事宜双方应本着合作原则,首先友好协商解决。

本合同双方约定:由双方法定代表人或其委托代理人签字并加盖公章后,承包人向发包人支付履约保证金后,本合同即生效。

合同订立地点:

合同订立时间:                        日

发 包 人:(公章)                 承 包 人:(公章)

住 所:                        住 所:

法定代表人:                        法定代表人:

委托代理人:                        委托代理人:

电 话:                        电 话:

传 真:                        传 真:

开 户 银行:                        开 户 银行:

账 号:                        账  号:

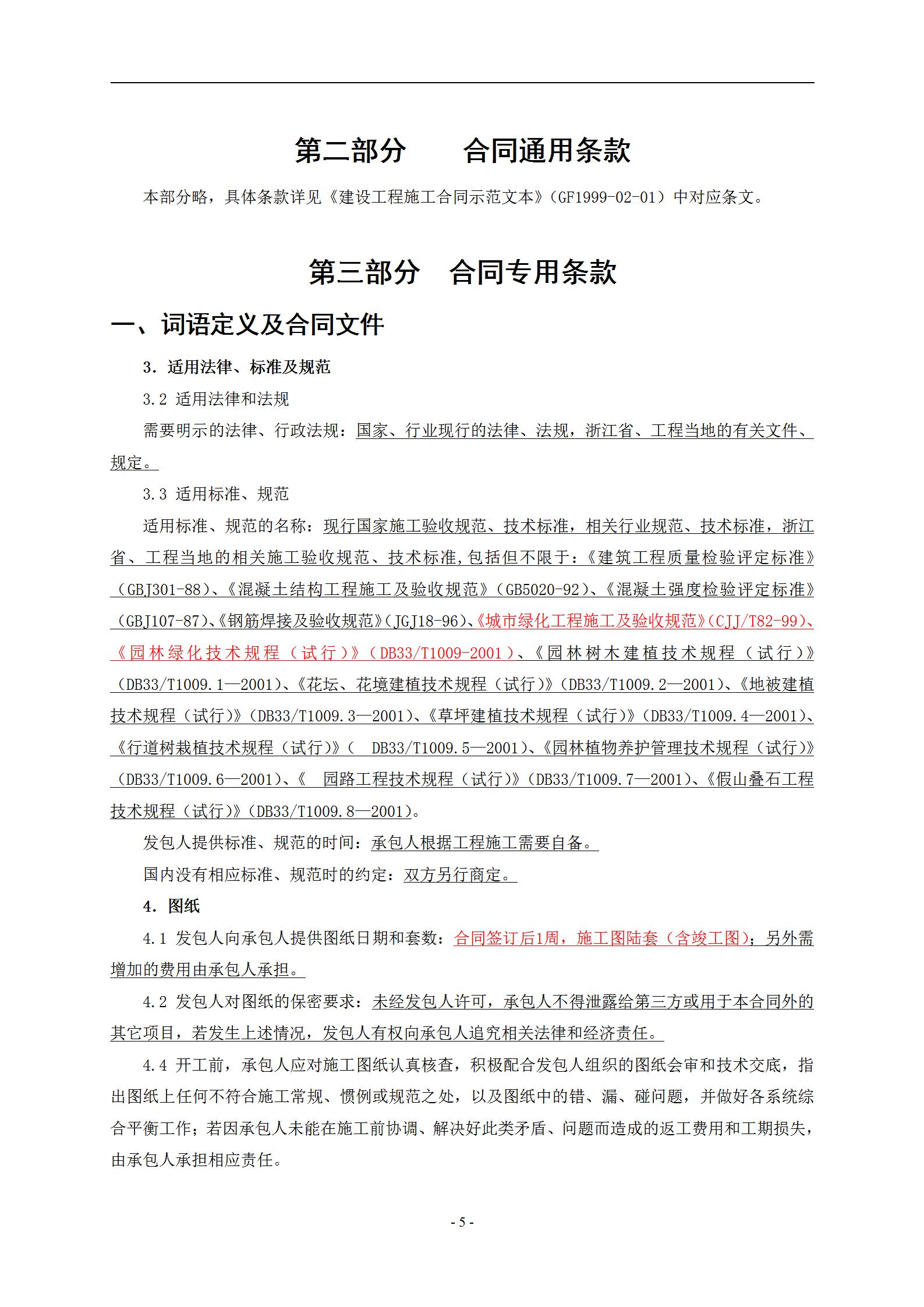

第二部分 合同通用条款

本部分略,具体条款详见《建设工程施工合同示范文本》(GF1999-02-01)中对应条文。

第三部分 合同专用条款

一、词语定义及合同文件

3.适用法律、标准及规范

3.2 适用法律和法规

需要明示的法律、行政法规:国家、行业现行的法律、法规,浙江省、工程当地的有关文件、规定。

3.3 适用标准、规范

适用标准、规范的名称:现行国家施工验收规范、技术标准,相关行业规范、技术标准,浙江省、工程当地的相关施工验收规范、技术标准,包括但不限于:《建筑工程质量检验评定标准》(GBJ301-88)、《混凝土结构工程施工及验收规范》(GB5020-92)、《混凝土强度检验评定标准》(GBJ107-87)、《钢筋焊接及验收规范》(JGJ18-96)、《城市绿化工程施工及验收规范》(CJJ/T82-99)、《园林绿化技术规程(试行)》(DB33/T1009-2001)、《园林树木建植技术规程(试行)》(DB33/T1009.1—2001)、《花坛、花境建植技术规程(试行)》(DB33/T1009.2—2001)、《地被建植技术规程(试行)》(DB33/T1009.3—2001)、《草坪建植技术规程(试行)》(DB33/T1009.4—2001)、《行道树栽植技术规程(试行)》( DB33/T1009.5—2001)、《园林植物养护管理技术规程(试行)》(DB33/T1009.6—2001)、《 园路工程技术规程(试行)》(DB33/T1009.7—2001)、《假山叠石工程技术规程(试行)》(DB33/T1009.8—2001)

发包人提供标准、规范的时间:承包人根据工程施工需要自备。

国内没有相应标准、规范时的约定:双方另行商定。

4.图纸

    4.1 发包人向承包人提供图纸日期和套数:合同签订后1周,施工图陆套(含竣工图);另外需增加的费用由承包人承担。

4.2 发包人对图纸的保密要求:未经发包人许可,承包人不得泄露给第三方或用于本合同外的其它项目,若发生上述情况,发包人有权向承包人追究相关法律和经济责任。

4.4 开工前,承包人应对施工图纸认真核查,积极配合发包人组织的图纸会审和技术交底,指出图纸上任何不符合施工常规、惯例或规范之处,以及图纸中的错、漏、碰问题,并做好各系统综合平衡工作;若因承包人未能在施工前协调、解决好此类矛盾、问题而造成的返工费用和工期损失,由承包人承担相应责任。

如发包人提供的图纸、资料不完整的,承包人应在该项工程或分项工程开工14日之前向发包人提交补充图纸及资料的使用时间表,列明在不影响进度的条件下,发包人在整个工期内应向承包人提供补充图纸及资料的种类及最后期限。在工程施工过程中,承包人亦须以书面形式及早向发包人进行提示。

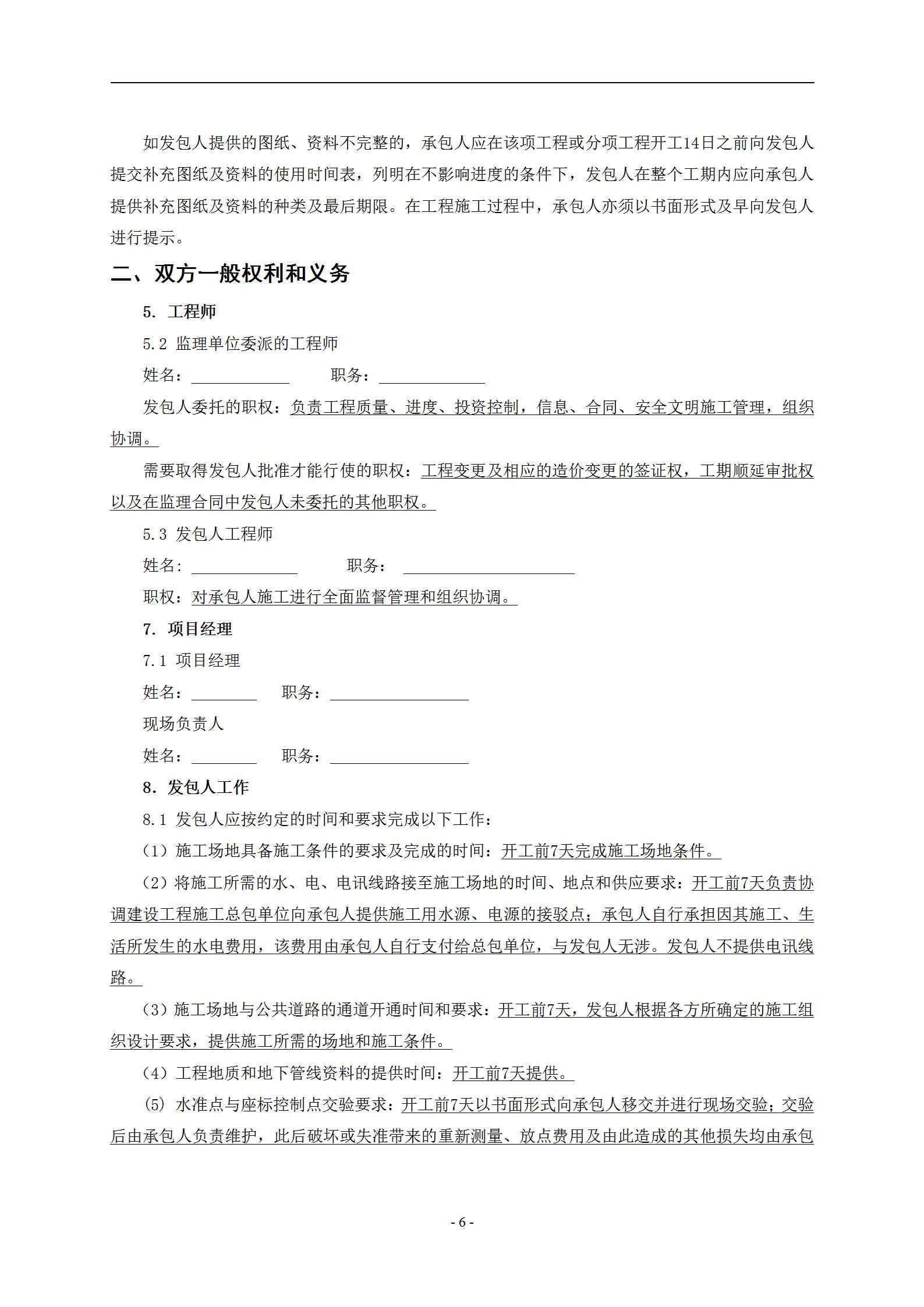

二、双方一般权利和义务

5. 工程师

5.2 监理单位委派的工程师

姓名:                 职务:

发包人委托的职权:负责工程质量、进度、投资控制,信息、合同、安全文明施工管理,组织协调。

需要取得发包人批准才能行使的职权:工程变更及相应的造价变更的签证权,工期顺延审批权以及在监理合同中发包人未委托的其他职权。

5.3 发包人工程师

姓名:                    职务:

职权:对承包人施工进行全面监督管理和组织协调。

7. 项目经理

7.1 项目经理

姓名:           职务:

现场负责人

姓名:           职务:

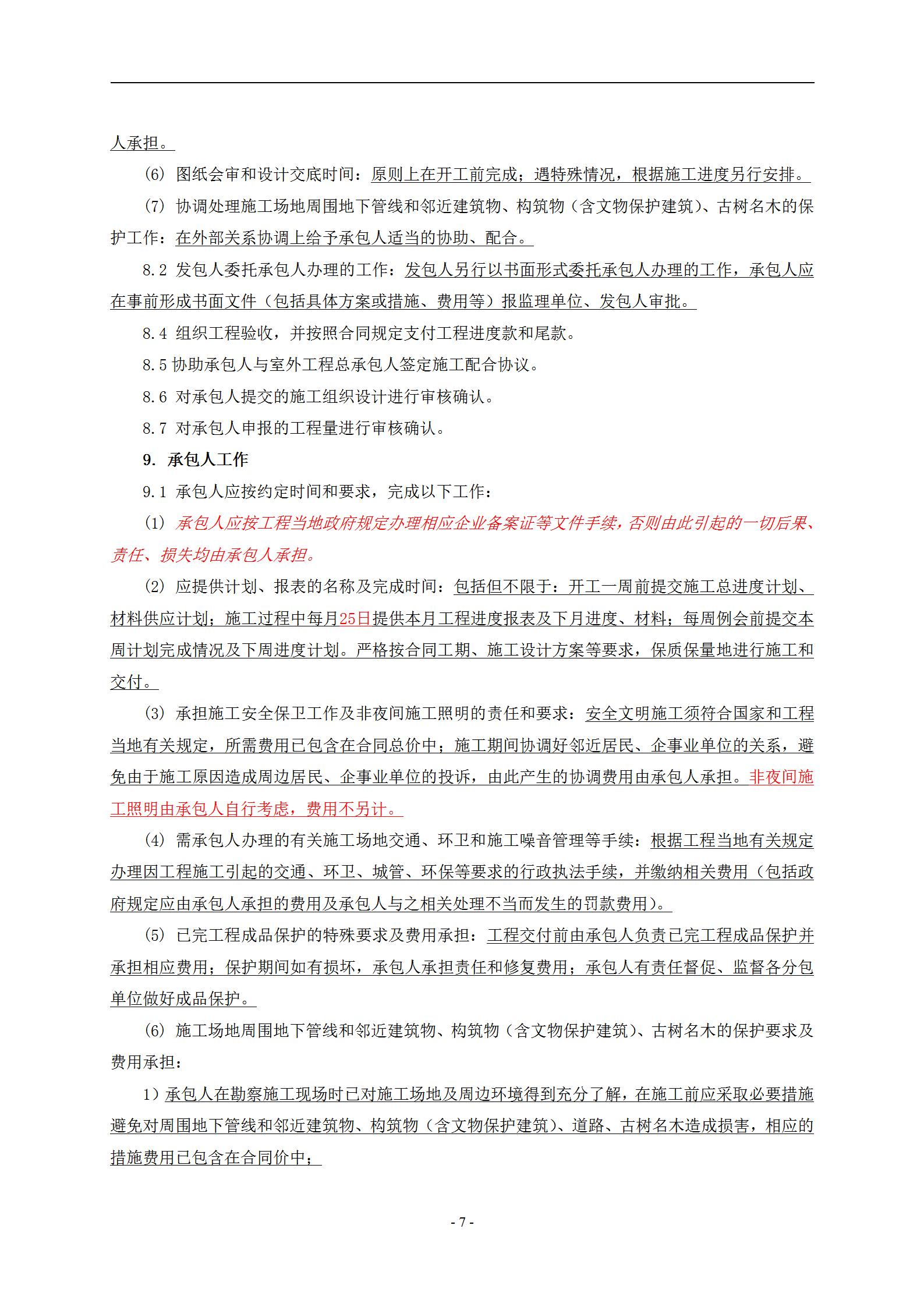

8.发包人工作

8.1 发包人应按约定的时间和要求完成以下工作:

   (1)施工场地具备施工条件的要求及完成的时间:开工前7天完成施工场地条件。

   (2)将施工所需的水、电、电讯线路接至施工场地的时间、地点和供应要求:开工前7天负责协调建设工程施工总包单位向承包人提供施工用水源、电源的接驳点;承包人自行承担因其施工、生活所发生的水电费用,该费用由承包人自行支付给总包单位,与发包人无涉。发包人不提供电讯线路。

   (3)施工场地与公共道路的通道开通时间和要求:开工前7天,发包人根据各方所确定的施工组织设计要求,提供施工所需的场地和施工条件。

   (4)工程地质和地下管线资料的提供时间:开工前7天提供。

(5) 水准点与座标控制点交验要求:开工前7天以书面形式向承包人移交并进行现场交验;交验后由承包人负责维护,此后破坏或失准带来的重新测量、放点费用及由此造成的其他损失均由承包人承担。

    (6) 图纸会审和设计交底时间:原则上在开工前完成;遇特殊情况,根据施工进度另行安排。

    (7) 协调处理施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护工作:在外部关系协调上给予承包人适当的协助、配合。

8.2 发包人委托承包人办理的工作:发包人另行以书面形式委托承包人办理的工作,承包人应在事前形成书面文件(包括具体方案或措施、费用等)报监理单位、发包人审批。

8.4 组织工程验收,并按照合同规定支付工程进度款和尾款。

8.5协助承包人与室外工程总承包人签定施工配合协议。

8.6 对承包人提交的施工组织设计进行审核确认。

8.7 对承包人申报的工程量进行审核确认。

9. 承包人工作

9.1 承包人应按约定时间和要求,完成以下工作:

(1) 承包人应按工程当地政府规定办理相应企业备案证等文件手续,否则由此引起的一切后果、责任、损失均由承包人承担。

(2) 应提供计划、报表的名称及完成时间:包括但不限于:开工一周前提交施工总进度计划、材料供应计划;施工过程中每月25日提供本月工程进度报表及下月进度、材料;每周例会前提交本周计划完成情况及下周进度计划。严格按合同工期、施工设计方案等要求,保质保量地进行施工和交付。

(3) 承担施工安全保卫工作及非夜间施工照明的责任和要求:安全文明施工须符合国家和工程当地有关规定,所需费用已包含在合同总价中;施工期间协调好邻近居民、企事业单位的关系,避免由于施工原因造成周边居民、企事业单位的投诉,由此产生的协调费用由承包人承担。非夜间施工照明由承包人自行考虑,费用不另计。

    (4) 需承包人办理的有关施工场地交通、环卫和施工噪音管理等手续:根据工程当地有关规定办理因工程施工引起的交通、环卫、城管、环保等要求的行政执法手续,并缴纳相关费用(包括政府规定应由承包人承担的费用及承包人与之相关处理不当而发生的罚款费用)。

(5) 已完工程成品保护的特殊要求及费用承担:工程交付前由承包人负责已完工程成品保护并承担相应费用;保护期间如有损坏,承包人承担责任和修复费用;承包人有责任督促、监督各分包单位做好成品保护。

(6) 施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护要求及费用承担:

1)承包人在勘察施工现场时已对施工场地及周边环境得到充分了解,在施工前应采取必要措施避免对周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、道路、古树名木造成损害,相应的措施费用已包含在合同价中;

2)若承包人施工不当而导致周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的破坏,由此产生的费用和责任由承包人承担;

3)承包人在施工期间免费承担对邻近建筑物、道路、管线等的必要变形观测和保护工作;

4)若施工期间挖掘出地下文物或地下管线时,承包人应积极、无偿地做好现场保护,并应根据有关规定提出处理措施,报监理单位、发包人同意后,由承包人负责实施,处理费用由发包人承担。

(7) 施工场地清洁卫生的要求:按照宁波市文明施工有关规定,及时清理施工过程中产生的淤泥等建筑垃圾,保证施工场地清洁卫生并符合环境卫生管理有关规定。

(8)提供完整的竣工资料 肆 套(按归档要求装订成册),参加竣工验收。

(9) 对工程质量问题,无条件负责处理。如由承包人原因造成的,其处理费用和工期损失由承包人承担;

(10) 负责协调处理与有关职能部门的关系,以便按时通过有关部门的验收(发生的相关费用由承包人承担),但发包人应协助承包人办理相关事宜。

(11) 双方约定:以下承包人工作,除注明费用另计外,其相关费用均被视为已包含在合同总价之中,承包人提出的相关索赔均不会获得考虑。

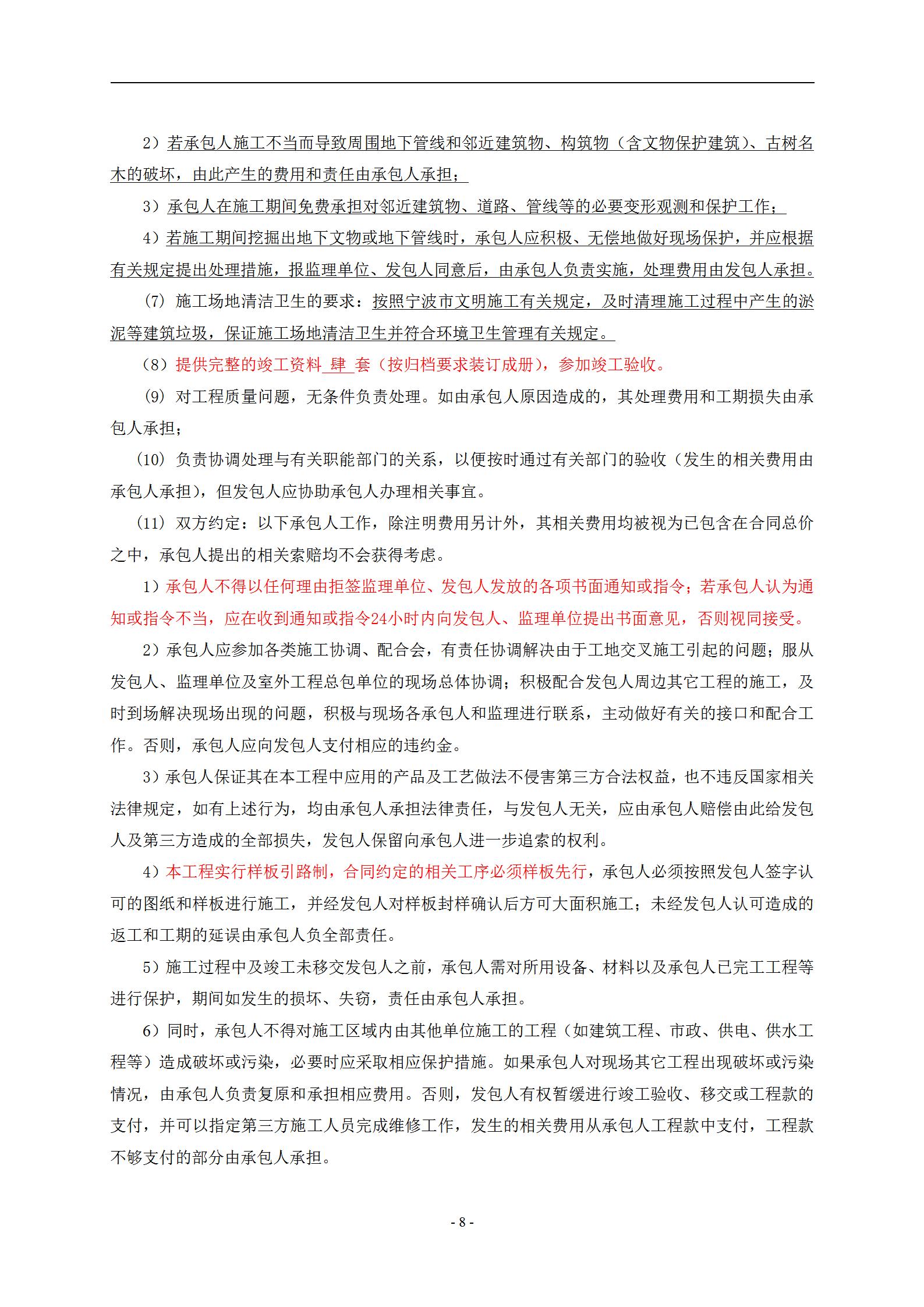

1)承包人不得以任何理由拒签监理单位、发包人发放的各项书面通知或指令;若承包人认为通知或指令不当,应在收到通知或指令24小时内向发包人、监理单位提出书面意见,否则视同接受。

2)承包人应参加各类施工协调、配合会,有责任协调解决由于工地交叉施工引起的问题;服从发包人、监理单位及室外工程总包单位的现场总体协调;积极配合发包人周边其它工程的施工,及时到场解决现场出现的问题,积极与现场各承包人和监理进行联系,主动做好有关的接口和配合工作。否则,承包人应向发包人支付相应的违约金。

3)承包人保证其在本工程中应用的产品及工艺做法不侵害第三方合法权益,也不违反国家相关法律规定,如有上述行为,均由承包人承担法律责任,与发包人无关,应由承包人赔偿由此给发包人及第三方造成的全部损失,发包人保留向承包人进一步追索的权利。

4)本工程实行样板引路制,合同约定的相关工序必须样板先行,承包人必须按照发包人签字认可的图纸和样板进行施工,并经发包人对样板封样确认后方可大面积施工;未经发包人认可造成的返工和工期的延误由承包人负全部责任。

5)施工过程中及竣工未移交发包人之前,承包人需对所用设备、材料以及承包人已完工工程等进行保护,期间如发生的损坏、失窃,责任由承包人承担。

6)同时,承包人不得对施工区域内由其他单位施工的工程(如建筑工程、市政、供电、供水工程等)造成破坏或污染,必要时应采取相应保护措施。如果承包人对现场其它工程出现破坏或污染情况,由承包人负责复原和承担相应费用。否则,发包人有权暂缓进行竣工验收、移交或工程款的支付,并可以指定第三方施工人员完成维修工作,发生的相关费用从承包人工程款中支付,工程款不够支付的部分由承包人承担。

7)承包人应按规定参加工程竣工验收,竣工验收合格后,应按发包人(或建设工程施工总包单位)的要求及时办理竣工资料的移交。

8)工程交付前,应按发包人要求(除发包人另有要求外),承包人应将多余材料、半成品、设备等撤离现场,拆除所有临时设施,并对现场进行清理;景观工程室内外做到清洗干净;否则发包人有权另行委托第三人进行拆除及清理,费用由承包人承担。

9)销售配合工作:

a. 在发包人样板房(区)、售楼处、首层大堂及售楼通道、室外工程的施工过程中,承包人须积极予以配合;凡因此需提前施工的项目,承包人必须按发包人的要求调整进度,按时完成,并不再要求增加费用。

b. 做好销售前庭广场已完园林绿化工程的保养和维护工作,并保证相邻道路的清洁(若有);配合建设工程施工总包单位做好现场施工人员及车辆设备的疏导,确保不损坏和污染销售现场内的所有已初步完成的设施和园林景观等。

c. 发包人将根据销售需要,安排施工现场不定期对社会开放;承包人在开放日前应对施工现场进行清理,并落实相应的安全、保护措施。承包人人员不得因任何原因与看房、购房客户发生任何冲突,否则根据情节轻重,发包人可要求承包人支付违约金 500—1000 元/次,并向客户赔礼道歉。

(12) 发包人有权对承包内容作适当调整,其中部分苗木发包人另行采购、种植、养护,如与承包人种植时间、位置等有冲突,承包人应无条件配合。

(13) 承包人应严格按照绿城·蓝庭的施工质量、验收标准要求进行施工。

三、施工组织设计和工期

  10. 进度计划

10.1承包人提供施工组织设计(施工方案)和进度计划的时间:

承包人应在开工一周前,提交监理公司所需要的全部资料和文件,包括但不限于承包人的施工组织设计(施工方案)、施工进度计划、材料计划(包括数量、采购进场时间)、发包人直接发包工程的进退场及配合计划、发包人资料的需求计划、工程质量保证体系文件(含质量保证大纲、手册、措施文件等)等。发包人代表收到上述资料后一周确认。发包人和监理单位对承包人的施工组织设计(施工方案)和总进度计划提出质疑和合理修正时,承包人应在3天内完成修正并提供;承包人不按时提供时,造成发包人无法判断工程进展是否顺利的,发包人可按实际情况给予承包人 500 — 1000 元/次的经济处罚,责任由承包人承担。

承包人提交的施工计划及方案必须服从室外工程总承包等其它工程的施工需要,确保安全,并经发包人和监理公司审批后方可开始施工。如承包人不能按照已拟订的施工进度计划及发包人指令完成工作,承包人必须无偿追加机械、设备、材料和人员。如承包人在追加机械、设备、材料和人员投入后,仍达不到发包人要求时,发包人有权单方解除本合同。若发包人预判承包人对总工期的延迟将超过 30 天,发包人有权另行聘请其他承包商承建全部或部分剩余工程施工,施工所需费用,按实际发生额并另加20%的管理费,全部从承包人的工程费用中直接扣除。承包人还应向发包人支付合同总价10%的违约金,并承担由此给发包人造成的损失。

10.2 群体工程中有关进度计划的要求:  按发包人的要求及项目的先后顺序进行施工。

10.4有形象进度要求的工程,形象进度工期延误亦视同工期延误(形象进度指保证示范区样板间装修的工程进度)。

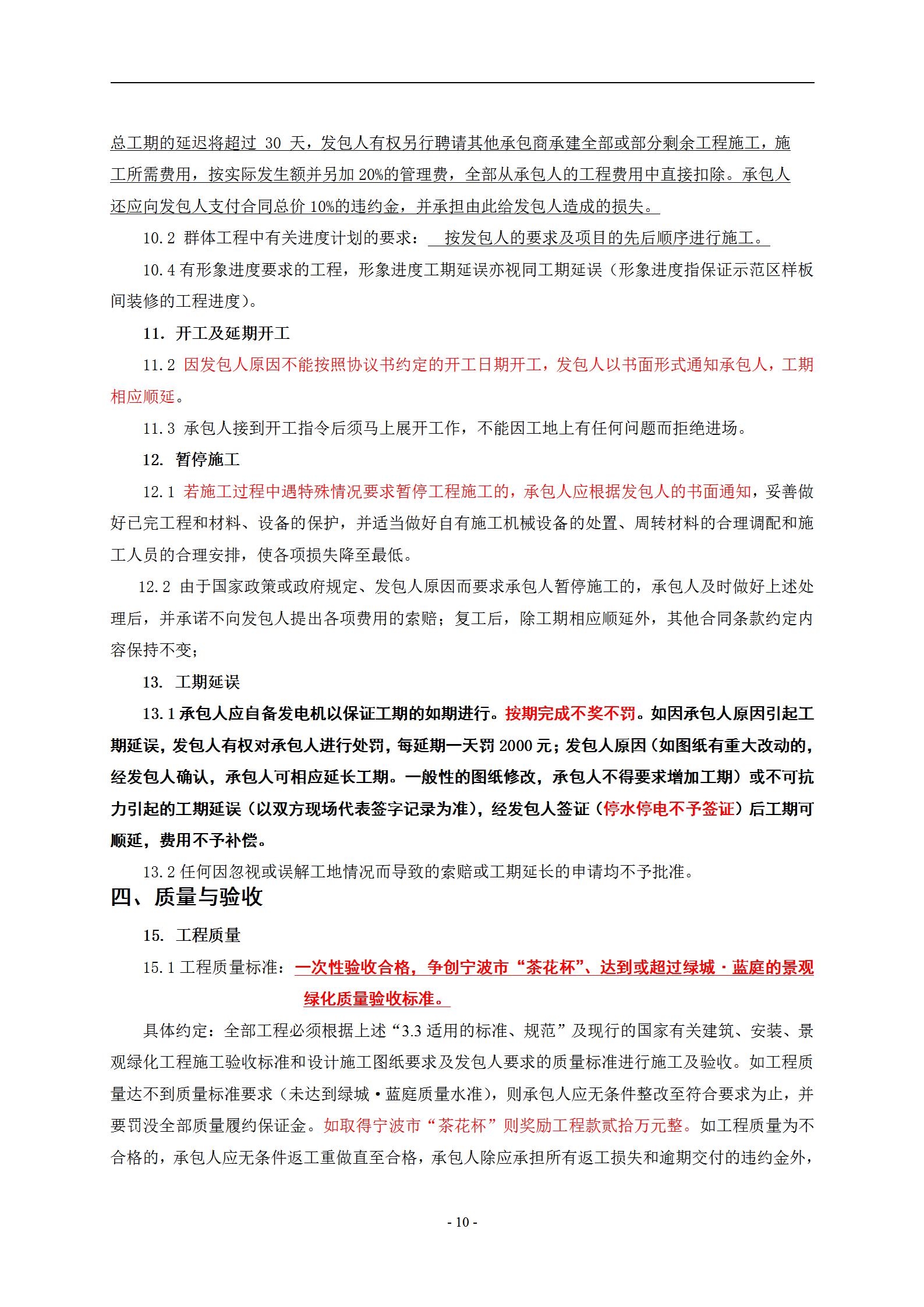

11.开工及延期开工

11.2 因发包人原因不能按照协议书约定的开工日期开工,发包人以书面形式通知承包人,工期相应顺延

11.3 承包人接到开工指令后须马上展开工作,不能因工地上有任何问题而拒绝进场。

12. 暂停施工

12.1 若施工过程中遇特殊情况要求暂停工程施工的,承包人应根据发包人的书面通知,妥善做好已完工程和材料、设备的保护,并适当做好自有施工机械设备的处置、周转材料的合理调配和施工人员的合理安排,使各项损失降至最低。

12.2 由于国家政策或政府规定、发包人原因而要求承包人暂停施工的,承包人及时做好上述处理后,并承诺不向发包人提出各项费用的索赔;复工后,除工期相应顺延外,其他合同条款约定内容保持不变;

13. 工期延误

13.1承包人应自备发电机以保证工期的如期进行。按期完成不奖不罚。如因承包人原因引起工期延误,发包人有权对承包人进行处罚,每延期一天罚2000元;发包人原因(如图纸有重大改动的,经发包人确认,承包人可相应延长工期。一般性的图纸修改,承包人不得要求增加工期)或不可抗力引起的工期延误(以双方现场代表签字记录为准),经发包人签证(停水停电不予签证)后工期可顺延,费用不予补偿。

    13.2任何因忽视或误解工地情况而导致的索赔或工期延长的申请均不予批准。

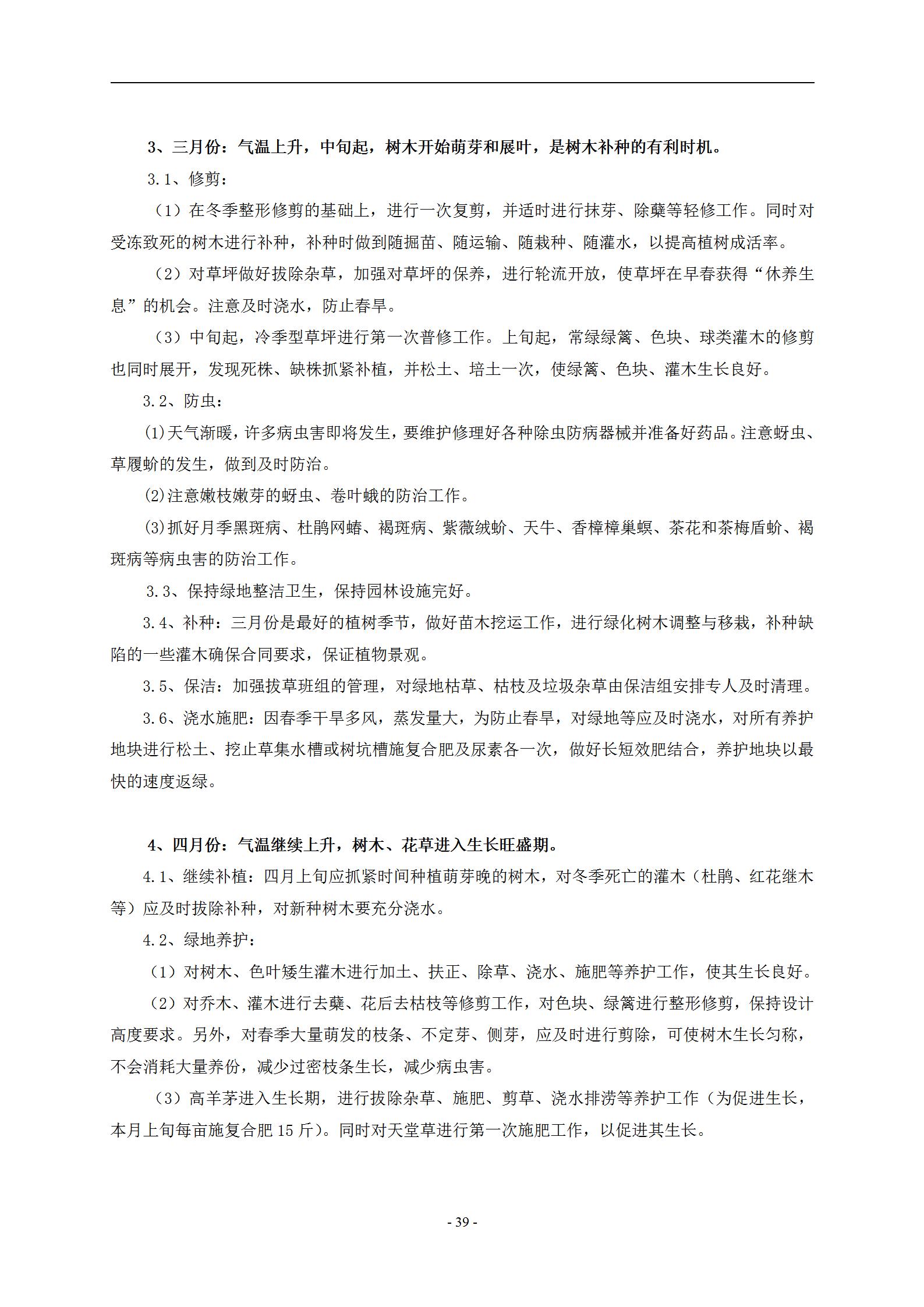

四、质量与验收

15. 工程质量

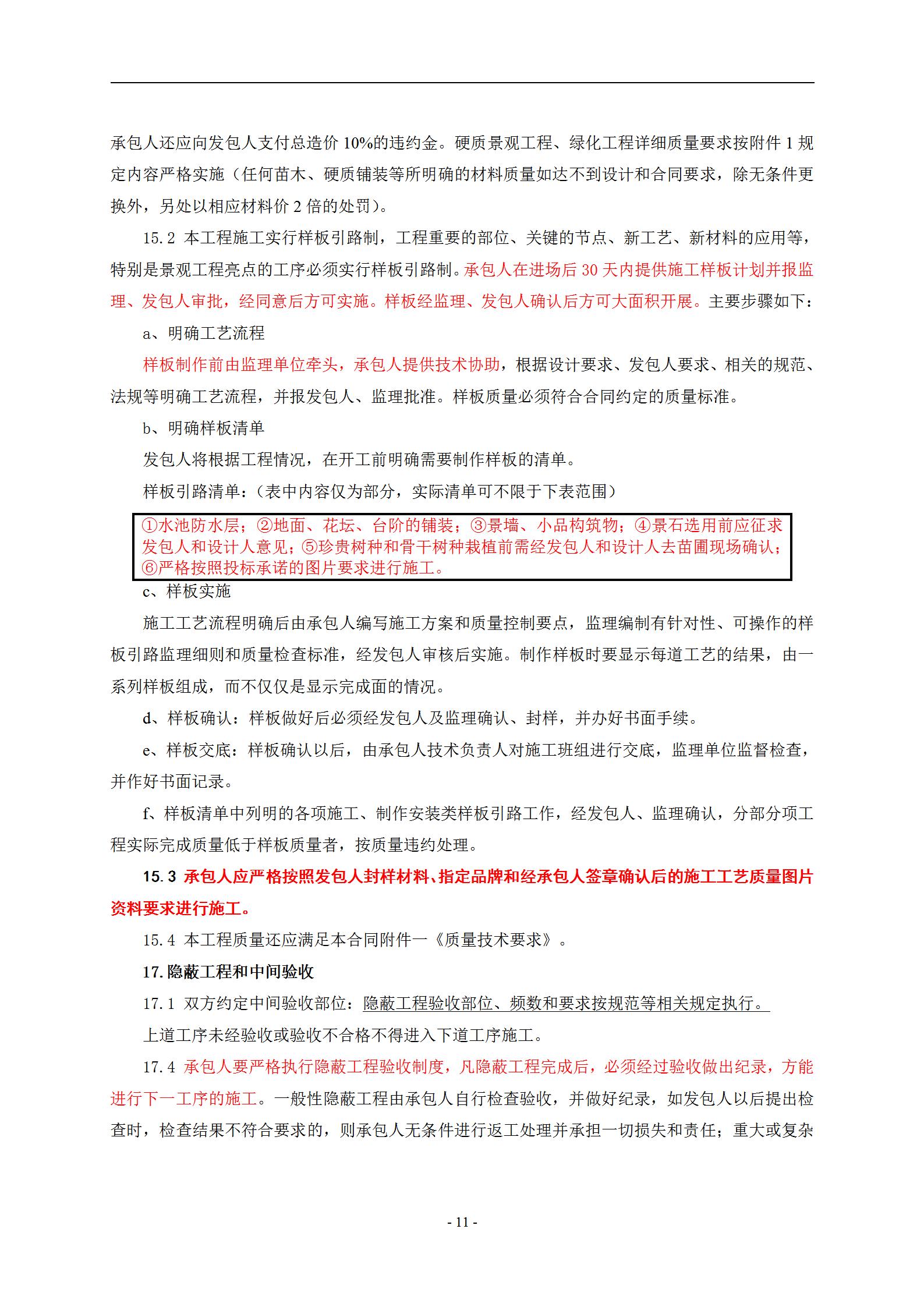

15.1工程质量标准:一次性验收合格,争创宁波市“茶花杯”、达到或超过绿城·蓝庭的景观绿化质量验收标准。

具体约定:全部工程必须根据上述“3.3适用的标准、规范”及现行的国家有关建筑、安装、景观绿化工程施工验收标准和设计施工图纸要求及发包人要求的质量标准进行施工及验收。如工程质量达不到质量标准要求(未达到绿城·蓝庭质量水准),则承包人应无条件整改至符合要求为止,并要罚没全部质量履约保证金。如取得宁波市“茶花杯”则奖励工程款贰拾万元整。如工程质量为不合格的,承包人应无条件返工重做直至合格,承包人除应承担所有返工损失和逾期交付的违约金外,承包人还应向发包人支付总造价10%的违约金。硬质景观工程、绿化工程详细质量要求按附件1规定内容严格实施(任何苗木、硬质铺装等所明确的材料质量如达不到设计和合同要求,除无条件更换外,另处以相应材料价2倍的处罚)。

15.2 本工程施工实行样板引路制,工程重要的部位、关键的节点、新工艺、新材料的应用等,特别是景观工程亮点的工序必须实行样板引路制。承包人在进场后30天内提供施工样板计划并报监理、发包人审批,经同意后方可实施。样板经监理、发包人确认后方可大面积开展。主要步骤如下:

a、明确工艺流程

样板制作前由监理单位牵头,承包人提供技术协助,根据设计要求、发包人要求、相关的规范、法规等明确工艺流程,并报发包人、监理批准。样板质量必须符合合同约定的质量标准。

b、明确样板清单

发包人将根据工程情况,在开工前明确需要制作样板的清单。

样板引路清单:(表中内容仅为部分,实际清单可不限于下表范围)

①水池防水层;②地面、花坛、台阶的铺装;③景墙、小品构筑物;④景石选用前应征求发包人和设计人意见;⑤珍贵树种和骨干树种栽植前需经发包人和设计人去苗圃现场确认;⑥严格按照投标承诺的图片要求进行施工。

c、样板实施

施工工艺流程明确后由承包人编写施工方案和质量控制要点,监理编制有针对性、可操作的样板引路监理细则和质量检查标准,经发包人审核后实施。制作样板时要显示每道工艺的结果,由一系列样板组成,而不仅仅是显示完成面的情况。

d、样板确认:样板做好后必须经发包人及监理确认、封样,并办好书面手续。

e、样板交底:样板确认以后,由承包人技术负责人对施工班组进行交底,监理单位监督检查,并作好书面记录。

f、样板清单中列明的各项施工、制作安装类样板引路工作,经发包人、监理确认,分部分项工程实际完成质量低于样板质量者,按质量违约处理。

15.3 承包人应严格按照发包人封样材料、指定品牌和经承包人签章确认后的施工工艺质量图片资料要求进行施工。

15.4 本工程质量还应满足本合同附件一《质量技术要求》。

17.隐蔽工程和中间验收

17.1 双方约定中间验收部位:隐蔽工程验收部位、频数和要求按规范等相关规定执行。

上道工序未经验收或验收不合格不得进入下道工序施工。

17.4 承包人要严格执行隐蔽工程验收制度,凡隐蔽工程完成后,必须经过验收做出纪录,方能进行下一工序的施工。一般性隐蔽工程由承包人自行检查验收,并做好纪录,如发包人以后提出检查时,检查结果不符合要求的,则承包人无条件进行返工处理并承担一切损失和责任;重大或复杂隐蔽工程应由承包人书面通知监理单位、发包人共同进行验收,并办理隐蔽验收手续。如监理单位、发包人未届时参加,应事先通知承包人,另定验收日期,否则承包人可以顺延工程日期。

17.5 工程施工中地下工程、结构工程必须具有隐蔽验收签证、试压、试水、抗渗等记录。

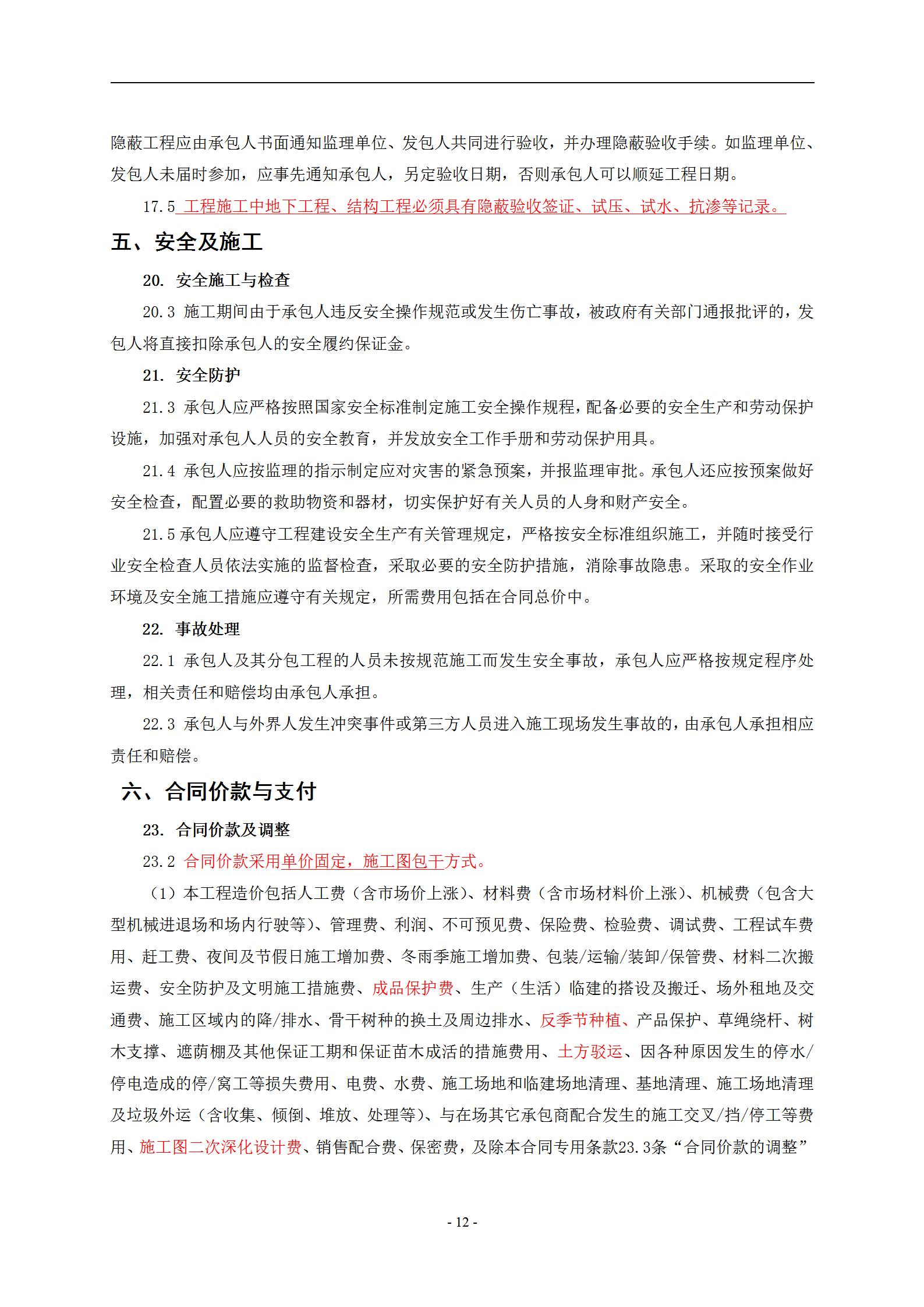

五、安全及施工

20. 安全施工与检查

20.3 施工期间由于承包人违反安全操作规范或发生伤亡事故,被政府有关部门通报批评的,发包人将直接扣除承包人的安全履约保证金。

21. 安全防护

21.3 承包人应严格按照国家安全标准制定施工安全操作规程,配备必要的安全生产和劳动保护设施,加强对承包人人员的安全教育,并发放安全工作手册和劳动保护用具。

21.4 承包人应按监理的指示制定应对灾害的紧急预案,并报监理审批。承包人还应按预案做好安全检查,配置必要的救助物资和器材,切实保护好有关人员的人身和财产安全。

21.5承包人应遵守工程建设安全生产有关管理规定,严格按安全标准组织施工,并随时接受行业安全检查人员依法实施的监督检查,采取必要的安全防护措施,消除事故隐患。采取的安全作业环境及安全施工措施应遵守有关规定,所需费用包括在合同总价中。

22. 事故处理

22.1 承包人及其分包工程的人员未按规范施工而发生安全事故,承包人应严格按规定程序处理,相关责任和赔偿均由承包人承担。

22.3 承包人与外界人发生冲突事件或第三方人员进入施工现场发生事故的,由承包人承担相应责任和赔偿。

六、合同价款与支付

23. 合同价款及调整

23.2 合同价款采用单价固定,施工图包干方式。

(1)本工程造价包括人工费(含市场价上涨)、材料费(含市场材料价上涨)、机械费(包含大型机械进退场和场内行驶等)、管理费、利润、不可预见费、保险费、检验费、调试费、工程试车费用、赶工费、夜间及节假日施工增加费、冬雨季施工增加费、包装/运输/装卸/保管费、材料二次搬运费、安全防护及文明施工措施费、成品保护费、生产(生活)临建的搭设及搬迁、场外租地及交通费、施工区域内的降/排水、骨干树种的换土及周边排水、反季节种植、产品保护、草绳绕杆、树木支撑、遮荫棚及其他保证工期和保证苗木成活的措施费用、土方驳运、因各种原因发生的停水/停电造成的停/窝工等损失费用、电费、水费、施工场地和临建场地清理、基地清理、施工场地清理及垃圾外运(含收集、倾倒、堆放、处理等)、与在场其它承包商配合发生的施工交叉/挡/停工等费用、施工图二次深化设计费、销售配合费、保密费,及除本合同专用条款23.3条“合同价款的调整”外不允许调整的风险等承包人完成本工程全部工作的各项费用及税金。按国家及地方政府规定由承包人缴纳的各种税收及其它所有费用也已包含在本工程造价内,不再额外计取;承包人不得以漏项等要求提出任何补偿。

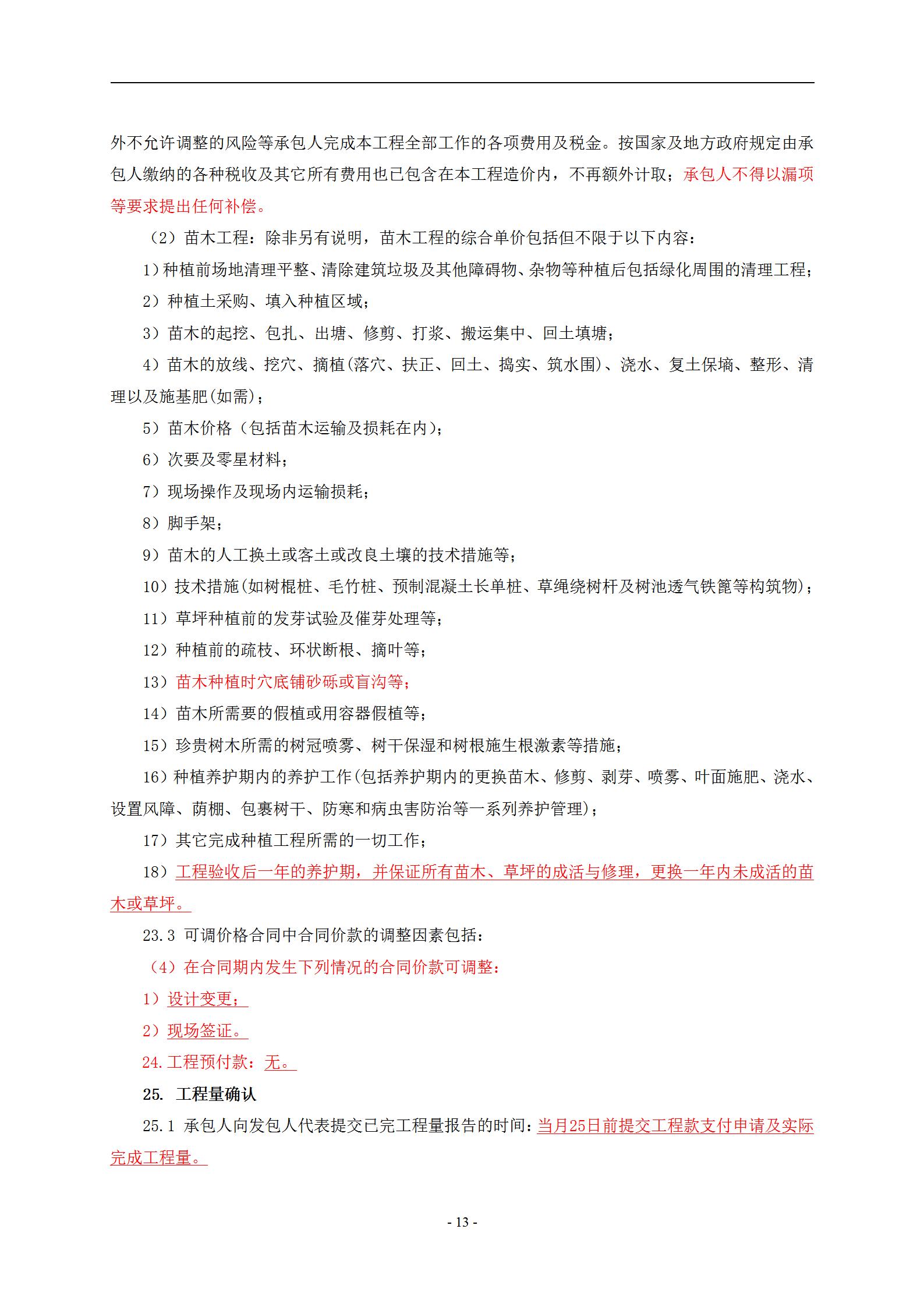

(2)苗木工程:除非另有说明,苗木工程的综合单价包括但不限于以下内容:

1)种植前场地清理平整、清除建筑垃圾及其他障碍物、杂物等种植后包括绿化周围的清理工程;

2)种植土采购、填入种植区域;

3)苗木的起挖、包扎、出塘、修剪、打浆、搬运集中、回土填塘;

4)苗木的放线、挖穴、摘植(落穴、扶正、回土、捣实、筑水围)、浇水、复土保墒、整形、清理以及施基肥(如需);

5)苗木价格(包括苗木运输及损耗在内);

6)次要及零星材料;

7)现场操作及现场内运输损耗;

8)脚手架;

9)苗木的人工换土或客土或改良土壤的技术措施等;

10)技术措施(如树棍桩、毛竹桩、预制混凝土长单桩、草绳绕树杆及树池透气铁篦等构筑物);

11)草坪种植前的发芽试验及催芽处理等;

12)种植前的疏枝、环状断根、摘叶等;

13)苗木种植时穴底铺砂砾或盲沟等;

14)苗木所需要的假植或用容器假植等;

15)珍贵树木所需的树冠喷雾、树干保湿和树根施生根激素等措施;

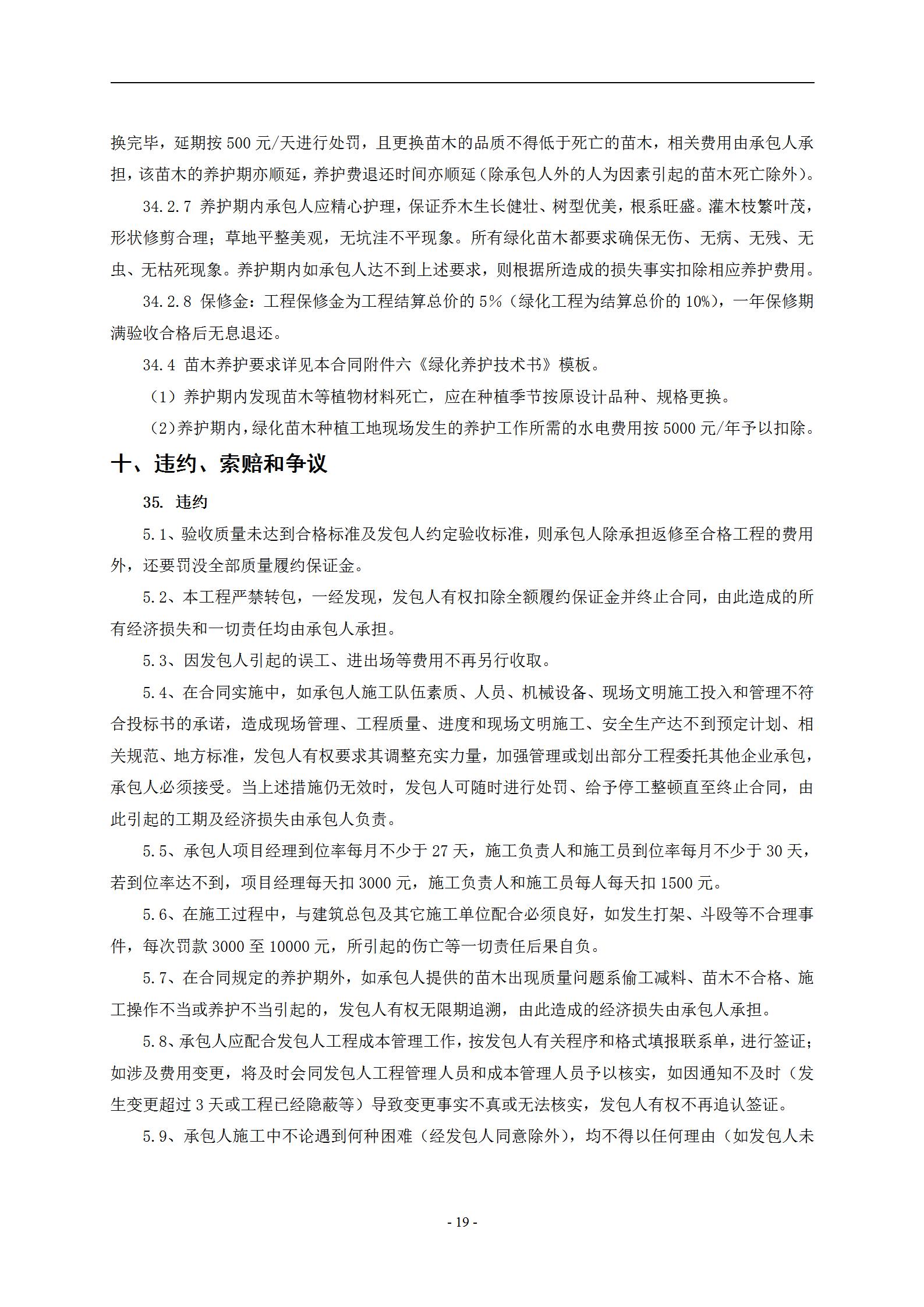

16)种植养护期内的养护工作(包括养护期内的更换苗木、修剪、剥芽、喷雾、叶面施肥、浇水、设置风障、荫棚、包裹树干、防寒和病虫害防治等一系列养护管理);

17)其它完成种植工程所需的一切工作;

18)工程验收后一年的养护期,并保证所有苗木、草坪的成活与修理,更换一年内未成活的苗木或草坪。

23.3 可调价格合同中合同价款的调整因素包括:

(4)在合同期内发生下列情况的合同价款可调整:

1)设计变更;

2)现场签证。

24.工程预付款:无。

25. 工程量确认

25.1 承包人向发包人代表提交已完工程量报告的时间:当月25日前提交工程款支付申请及实际完成工程量。

25.4 承包人上报的工程量报表务必准确,严禁高估冒算。

25.5 土方工程量计算规则

总土方量=(验收后标高-原始地坪标高)*投影面积

若土方标高变化较大时,可分块计算,具体由甲方根据现场实际情况确定,验收后标高为压实及自然沉降后的标高。

乙方必须严格按图纸规定进行土方回填,除非甲方有特殊要求并经联系单签证同意,否则一律按设计要求的回填高度计算。

甲方将对黄土厚度进行取点打孔抽查,黄土方量计算规则如下:

(1)取点打孔平均标高大于30cm时的黄土方量=30cm*相应投影面积;

(2)取点打孔平均标高小于30cm时的黄土方量=取点打孔平均标高*相应投影面积。

上述30cm是针对设计未说明时取值标准,如设计有明确说明,则按设计要求执行。

黑土(三合土)方量=总土方量-黄土方量-种植穴黄土量

a土方施工前3天乙方应会同甲方对现场原始地坪标高进行测量;乙方应充分考虑土方的自然沉降,确保地形营造满足甲方要求,在土方完成三个月后会同甲方对地坪标高进行复测;乙方应在土方回填前7天通知甲方,否则该工程量将不予审核。

b测量仪器必须有检验合格书,采用等高线测量法或网格法测量,网格大小根据地形面积确定最大4米*4米、最小2米*2米。

测量不允许取点的范围:苗木地径6倍为半径的范围、距离人行道边上1米以内的范围、距离主体建筑1米以内的范围、距离检查井0.5米以内的范围。

26. 工程款(进度款)支付

每月按进度支付工程款。承包人每月25日前将本月实际完成的工程量及下月计划上报给监理公司和发包人,发包人于当月底前审核完毕,并于下月初向承包人支付核定工程量的80%工程款(绿化工程支付至核定额的70%),如承包人未在当月25日上报或上报资料不齐,则发包人不支付当月的工程进度款(支付工程款前,当月发包人检查中发现的问题必须全部整改完毕,否则发包人可以拒付工程款)。其余等竣工验收合格、资料齐全并经结算审核后1个月内,支付至结算总造价的95%(绿化工程支付至结算价的90%),保修养护期满一年,经验收合格后,余款无息结清(承包人因养护期间存在不合格部分而无偿返工所延长的一年养护期费用相应延长)。当施工过程中联系单的变更费用累计超过50万时,在下月的工程款支付时按核定额的80%予以支付或扣除。

七、材料供应

27. 发包人供应材料设备

发包人供应材料设备包括但不限于:配电箱、灯具、水泵、成品花钵、水钵、成品陶罐、成品坐凳、信报箱、健身器材、主入口景石。相关材料的配合费用已包含在合同价内。

28. 承包人采购材料设备

    (1)本工程所用材料以承包人采购为主,但发包人根据工程实际情况有自行采购的权力,承包人应尽力配合(部分发包人提供的材料见相应附页),承包人应严格控制材料质量,有相应的质保资料,特别对于绿化工程,主要乔、灌木的进场时间、种类、胸径、冠幅、高度、土球大小等主要参数,每株做好标识并备案可查,所有到场苗木必须经过发包人分管人员确认,种植顺序、方向及灌木线型等均须服从发包人要求后方可种植。否则因此造成返工的工期延误和费用均由承包人自行承担。

材料质量:承包人必须对所有采购的建材和苗木质量全面负责。

(2)进场苗木的质量技术要求还需满足附件一《质量技术要求》相关规定。

八、工程变更

29. 工程设计变更

29.5 发包人下发设计变更后,承包人必须按照设计变更指令及在发包人要求的合理时间内妥善完成施工,并不得以任何费用或其他施工困难等理由拒绝执行,否则视为承包人违约,发包人向承包人索取 2000 元/次的违约金。

29.6 有关设计变更其它要求参见合同附件二《关于设计变更、现场签证的协议》。

31. 确定变更价款

31.1 承包人不得因变更价款未确定而拒绝施工,否则视为承包人违约;每发生一次则承包人支付给发包人违约金为最终确认的变更部分造价的20%,发包人有权在任一次的工程款中扣除。

31.2 相关变更价款的计算方法详见“33.竣工结算”中的相关条款。

九、竣工验收与结算

32. 竣工验收

32.1 承包人提供竣工图和竣工资料的约定:

32.1.1 竣工工程验收以行业验收规范、质量检验标准、施工图及各方确认的样板为依据。承包人认为工程具备竣工验收条件后,应于竣工验收前15天按当地建设工程竣工档案的编制及报送规定向发包人提供完整的竣工验收所需资料(施工全过程中所有技术资料、竣工图,相关电子文件)和竣工验收申请表各 肆 份。该资料应达到当地城建档案的要求,否则不予验收,由此造成逾期竣工视同工期延误,每天需赔偿发包人 2000 元。承包人对全部竣工图纸及其光盘资料的制作及费用负责。发包人收到申请并认为具备条件后,在15个工作日内组织人员进行竣工验收。承包人需确保和配合发包人通过当地行政部门的综合验收。

32.9 工程验收要求:

32.9.1 承包人须及时提交验收资料,资料内容应包括但不限于:

a. 竣工图纸肆套(含电子光盘);

b. 工程全过程原始记录和验收单;

c. 植物检疫合格证、材料质保书、检验签证单、材料试验报告;

d. 有关设计变更的技术资料;

e. 质量评定报告;

f. 工程竣工结算的全部资料;

g. 其他按规定应提交的资料(如预埋管线的标识详图);

32.9.2 承包人负责一年的保修养护期,从工程通过政府行政部门的验收及完整的竣工资料提交给发包人签收之日起开始计算。

32.9.4 质量技术及验收标准

    详见附件一《质量技术要求》中的相关规定。

32.11 工程保护与移交

(1)工程在未移交发包人之前,承包人负责维护;如发包人提前使用,因使用损坏发生的修理费用由发包人承担。

(2)工程验收合格后,承包人列出环境景观项目移交清单并无条件将工程移交给发包人,要求十日内移交施工现场,二十日内撤出全部施工人员(养管人员除外)、机械和剩余材料。

(3)承包人无故不移交,并使发包人造成经济损失,承包人须赔偿发包人因此产生的全部损失。

33. 竣工结算

33.1 本工程采用施工图包干形式,工程量清单中没有列明确或没有列完全的工程量,承包人已自行将增减部分考虑到综合报价中,结算时施工图内的工程量不予调整,如出现施工图范围、内容变化,则分项工程量按发包人签证的联系单予以调整,工程量单价按本节第33.4条(变更及新增部分调整办法)处理。土方精整形纳入草坪的综合单价中,结算时按投标报价不予调整。

33.2 景观工程所使用的主要材料(包含水、电主材)实行封样制度,承包人在施工中使用的材料名称、规格、厚度、质量要求必须达到或超过样品和设计要求,如达不到要求,承包人应无条件予以调换并承担全部责任。

33.3 苗木的规格测定截止时间为苗木进场种植修剪完成后15-20日历天,若进场的苗木种植完成修剪后的规格不满足设计要求,承包人应无条件予以调换并承担全部责任。

33.4 变更及新增部分调整办法:经发包人现场代表签字认可的景观工程各类材料和苗木品种、规格、数量的变更,可以根据联系单调整。投标书中有相同品种、规格的景观材料和苗木参照投标报价最低价。新增品种、规格的景观材料和苗木,如备用清单报价有的,按照备用清单报价最低价结算(承包人必须保证提供的清单报价不高于市场价,如发包人核完后发现高于市场价的,则有权作废处理,并按报价与市场价差额的2倍予以处罚)。其他备用清单报价没有的变更内容,由双方了解市场上的实际价,经双方协商确定后,以发包人的签证价格为准,费用的计算程序参照2003版《浙江省市政工程预算定额》、《浙江省园林绿化及仿古建筑工程预算定额》、《浙江省建筑工程预算定额》、《浙江省安装工程预算定额》,取费方法参照《浙江省建设工程施工取费定额》中仿古建筑及园林工程按市区三类中值取费下浮15%计算,其中缩短工期增加费不计、已完设备保护费不计、其他均按中值计取。

33.5 本工程若发生零星用工,工程量以经发包人签证的联系单上的工日数为准,人工单价按照:普工50元/工日,技工80元/工日进行结算(普工、技工的划定同最新的相关定额说明,此单价包括管理费、利润、税金、劳动保险费等一切费用)。

33.6 有效合同期内如遇预算定额、费率等政策性调整,结算时不予调整。无论什么原因引起苗木、硬质材料市场价格的变动在结算时均不予调整。

33.7 承包人在施工期间所需的水电应同总包单位自行协商,装表计量按市场价付费,绿化养护期间的水电费,发包人按每标段5000元/年从工程结算中扣除,以上费用已包含在合同总价内,不另行结算。在实际施工和养护期内,需与施工总包等单位配合的一切内容由承包人与施工总包等单位自行协商解决,并承担相关费用。

33.8 综合单价中已包括承包人认为必须发生或可能发生的施工措施费用(包括但不限于环境保护、安全文明施工、临时设施、吊装费、保管费、水平运输、二次搬运、垃圾清运、夜间施工、赶工措施、反季节种植及其他保证按期完工和保证苗木成活措施费用、大型机械设备进出场及安拆、产品保护、草绳绕杆、树木支撑、遮荫棚等),结算时不作调整。

33.9 综合单价中已包括本工程中的特大乔木在栽植时所需用的吊车及特殊的附属设备、材料等费用,结算时不作调整。

33.10 合同价中已包括承包人认为要发生的试验费用(包括专业测试部门的测试费用)、施工费用及城市管理有关规费(市政、市容、环保、环卫、交通、治安等),一次性包干。未在总报价中体现的,视作全部优惠,结算时不作调整。

33.11综合单价中已包括承包人认为要发生的其他工程交叉施工的影响和配合费用、危险作业意外伤害保险费和工程保险费,结算时不作调整。

33.12本工程采用的各类土方,其综合单价均包含土方装卸、运输、驳运,多次短驳(车库顶板下到上、车库顶板上)、夯实、平整、造型等一切费用。废土外运费用由承包人自行考虑隐含在合同总价中,不另行计算。

33.13 综合单价中已考虑本工程施工范围中部分为车库顶,车库顶的排水和骨干树种的换土和周边排水,尤其是车库顶板上只能使用轻型车辆等所需增加的费用,结算时不另行增加。

33.14合同中的苗木规格为到场修剪后所应达到的规格。若承包人所进苗木未能达到设计要求,发包人有权要求更换或按实际规格重新定价;而未经发包人管理人员同意,擅自加大苗木规格,发包人有权不予重新定价,按投标报价结算。

33.15地被植物种植要求必须与苗木清单上所要求的规格一致,并在种植完成后达到满铺、黄土不露天;擅自降低苗木规格而增加种植密度,发包人有权要求更换和重新定价。

33.16根据工程实际情况,对于绿化工程中所用到的各类苗木,除承包人采购、种植、养护形式为主外,发包人有权力另外采取三种苗木控制形式:

(1)发包人采购苗木,派专人种植、养护:承包人应尽力协作、配合,并保证不向发包人收取各种费用。

(2)发包人采购苗木,承包人负责种植、养护:承包人的种植及养护费用按投标报价,结算时不再调整。

(3)发包人指定苗木,承包人负责采购、种植、养护,承包人的综合单价按投标报价进行结算,不再调整,苗木价格按承包人所报主材价格向第三方结算。

以上三种苗木的控制形式,发包人以苗木总价的5%为控制界限,在5%(含5%)以内时,以上述方式结算,超过5%时,则双方另行协商决定。

33.17 结算审核费用:承包人上报的结算额务必准确,严禁高估冒算,如承包人所报结算价高出发包人最终审定价的5%,则发包人有权另行对承包人处以核减超过5%以上部分的20%的处罚;上述费用和罚款在工程结算款中予以直接扣除。

33.18 审价结束后,双方根据合同及审价报告进行工程费用清算工作,确定工程结算款。

34. 质量保修

34.2 承包人应在工程竣工验收之前,与发包人签订本合同附件五《工程质量保修协议书》。

34.2.1 承包人提供一年免费保修、养护责任,并应根据工程实情制定相应的保修、养护计划,属于保修范围、内容的项目,承包人应当接到保修通知之日起24小时内派人保修。承包人不在约定期限内派人保修或同一问题两次修理不好的和未进行定期修剪养护的,发包人有权委托其他单位完成,由此产生的费用按实计算并计取10%的管理费,全部由承包人承担,所需费用发包人有权先从质量保修金中直接扣除,不足部分承包人应及时交纳给发包人,若在收到发包人书面通知7天后,承包人不来交纳相关费用,发包人有权按0.1%/天收取利息。

34.2.2 发生紧急抢修事故的,承包人在接到事故通知后,应当在2小时内到达事故现场抢修,否则发包人可以委托他人进行抢修,费用由承包人全部承担。

34.2.3 对于质量问题造成的客户索赔,应根据其实际损失或评估价值,承包人须视情况进行相应赔偿。

34.2.4 由于承包人原因造成维修或养护所产生的其它相关费用(如造成其它已完工程损坏等)由承包人承担。如因施工质量原因,经维修后,保修期限相应顺延,相应保修金退还时间亦顺延。

34.2.5 本工程乔木、灌木、地被植物种植(移栽)的一年养护期,从工程通过政府行政部门的验收及完整的竣工资料提交给甲方签收之日起开始计算,养护范围为承包工程范围内的所有项目(另有约定的苗木除外)。承包人提供并承担养护期内所有植物的修剪、培固、更换(包括未成活及死枝造成树形严重破坏的乔灌木)、施肥、病虫害防治、除杂草等工作。

34.2.6 养护期间内死亡的和1/3及以上死枝、主干死亡的苗木应在获得发包人通知后一周内更换完毕,延期按500元/天进行处罚,且更换苗木的品质不得低于死亡的苗木,相关费用由承包人承担,该苗木的养护期亦顺延,养护费退还时间亦顺延(除承包人外的人为因素引起的苗木死亡除外)。

34.2.7 养护期内承包人应精心护理,保证乔木生长健壮、树型优美,根系旺盛。灌木枝繁叶茂,形状修剪合理;草地平整美观,无坑洼不平现象。所有绿化苗木都要求确保无伤、无病、无残、无虫、无枯死现象。养护期内如承包人达不到上述要求,则根据所造成的损失事实扣除相应养护费用。

34.2.8 保修金:工程保修金为工程结算总价的5%(绿化工程为结算总价的10%),一年保修期满验收合格后无息退还。

34.4 苗木养护要求详见本合同附件六《绿化养护技术书》模板。

(1)养护期内发现苗木等植物材料死亡,应在种植季节按原设计品种、规格更换。

(2)养护期内,绿化苗木种植工地现场发生的养护工作所需的水电费用按5000元/年予以扣除。

十、违约、索赔和争议

35. 违约

5.1、验收质量未达到合格标准及发包人约定验收标准,则承包人除承担返修至合格工程的费用外,还要罚没全部质量履约保证金。

5.2、本工程严禁转包,一经发现,发包人有权扣除全额履约保证金并终止合同,由此造成的所有经济损失和一切责任均由承包人承担。

5.3、因发包人引起的误工、进出场等费用不再另行收取。

5.4、在合同实施中,如承包人施工队伍素质、人员、机械设备、现场文明施工投入和管理不符合投标书的承诺,造成现场管理、工程质量、进度和现场文明施工、安全生产达不到预定计划、相关规范、地方标准,发包人有权要求其调整充实力量,加强管理或划出部分工程委托其他企业承包,承包人必须接受。当上述措施仍无效时,发包人可随时进行处罚、给予停工整顿直至终止合同,由此引起的工期及经济损失由承包人负责。

5.5、承包人项目经理到位率每月不少于27天,施工负责人和施工员到位率每月不少于30天,若到位率达不到,项目经理每天扣3000元,施工负责人和施工员每人每天扣1500元。

5.6、在施工过程中,与建筑总包及其它施工单位配合必须良好,如发生打架、斗殴等不合理事件,每次罚款3000至10000元,所引起的伤亡等一切责任后果自负。

5.7、在合同规定的养护期外,如承包人提供的苗木出现质量问题系偷工减料、苗木不合格、施工操作不当或养护不当引起的,发包人有权无限期追溯,由此造成的经济损失由承包人承担。

5.8、承包人应配合发包人工程成本管理工作,按发包人有关程序和格式填报联系单,进行签证;如涉及费用变更,将及时会同发包人工程管理人员和成本管理人员予以核实,如因通知不及时(发生变更超过3天或工程已经隐蔽等)导致变更事实不真或无法核实,发包人有权不再追认签证。

5.9、承包人施工中不论遇到何种困难(经发包人同意除外),均不得以任何理由(如发包人未签证费用等)擅自停工或变相停工,否则由此造成的一切后果和经济损失均由承包人承担,同时发包人有权对承包人处以一定的经济处罚。

5.10、本工程为高档住宅小区的景观工程,对苗木的品种、规格、造型要求非常严格,苗木(除行道树和特殊树种)的树形必须丰富多样、疏密有致,高度有所差别、无阴阳面及残缺面。承包人应积极配合发包人现场管理人员对此提出的调整、调换或退场重新选择苗木的意见,并不另行增加费用。

5.11、承包人应重视现场的成品保护,否则由此引起结构、铺装、管线、排水、土方、苗木等损坏或影响使用等情况,承包人除了应及时按发包人要求进行整改外,同时费用和工期不作补偿,造成的损失全部由承包人承担。

5.12、施工过程中对于发包人工程部提出的整改问题未在规定期限内整改完毕的,除按质量处罚协议规定处罚外,每项整改内容每拖延一天,发包人向承包人罚款人民币 200 元整,承包人整改完毕并向发包人交齐所有处罚款后再支付当期工程进度款。

5.13、合同履行过程中,承包人不得拖欠民工工资,否则由此给发包人造成的一切损失均由承包人承担。

36. 索赔

36.4 承包人在施工过程中受到的局部的、较少的影响,或无实质性的影响(如发包人负责的接口和协调工作产生的影响等),承包人不应向发包人索赔;

36.6 承包人已充分考虑供水、供电、施工场地不足、食宿安排及当地恶劣气候条件等不利因素对工程施工的影响,与此相关的费用(或工期)在报价(或计划安排)中已充分考虑,不因此向发包人索赔。

37. 争议

37.1 本合同在履行合同过程中发生争议,由双方当事人协商解决,协商不成的,可向工程建设所在地人民法院起诉,但诉讼期间不得中断施工。

十一、其他

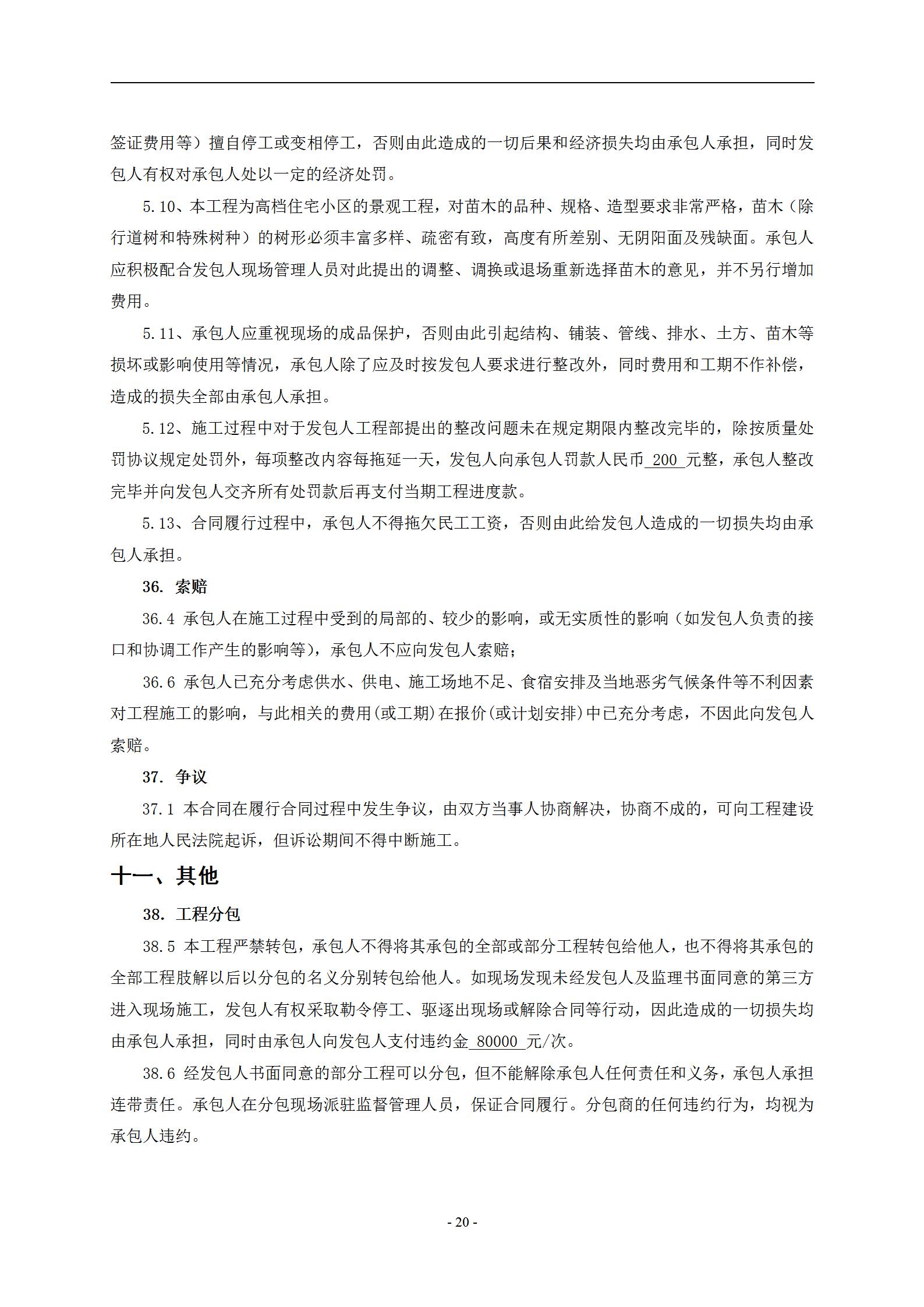

38.工程分包

38.5 本工程严禁转包,承包人不得将其承包的全部或部分工程转包给他人,也不得将其承包的全部工程肢解以后以分包的名义分别转包给他人。如现场发现未经发包人及监理书面同意的第三方进入现场施工,发包人有权采取勒令停工、驱逐出现场或解除合同等行动,因此造成的一切损失均由承包人承担,同时由承包人向发包人支付违约金 80000 元/次。

38.6 经发包人书面同意的部分工程可以分包,但不能解除承包人任何责任和义务,承包人承担连带责任。承包人在分包现场派驻监督管理人员,保证合同履行。分包商的任何违约行为,均视为承包人违约。

38.7 在发包人许可范围内且发包人同意的分包,承包人需事先在开工后20天内(并且不迟于分包工程开工前30天)提交分包商的营业执照、税务登记证、施工资质、其他业绩介绍、进退场时间等资料报监理审核,发包人审定后执行,延迟申报的,承包人向发包人支付违约金 1000 元/次。

38.8 承包人分包合同不得与本合同发生抵触。

38.9 与总包单位的配合职责

39. 不可抗力

39.1 双方关于不可抗力的约定: 指因战争、动乱、空中飞行物体坠落或其他非发包人和承包人责任造成的爆炸、火灾以及地震(烈度六度及以上)。

40. 保险

40.6 本工程双方约定投保内容如下:

(1)发包人投保内容: 按政府部门有关规定执行。

(2)承包人投保内容:现场材料、设备、施工机械、自有人员和第三人人员生命财产保险及当地政府部门规定承包人投保的一切险,并自行承担保险费用。

41. 担保

41.3 本工程双方约定担保事项如下:

(1)发包人向承包人提供履约担保,担保方式为:  无。

(2)承包人向发包人提供履约担保,担保方式为: 履约保证金(支票或汇票形式,不能采用保函形式)。

合同生效10日内中标单位按每一标段40万元人民币向发包人递交工程履约保证金。此款中,质量占50%,工期占25%,投标承诺表内其余内容占25%,待工程验收合格并出具竣工验收报告后,发包人将此剩余保证金无息返回。

44. 合同解除

44.8 无论合同有何规定,凡因承包人原因解除合同时,除罚没全部履约保证金外,发包人有权要求承包人支付合同价款10%的违约金,同时发包人有权决定是否接收属于承包人在现场的一切设施、设备、材料,并保留进一步要求向承包人索赔的权利。

44.9 合同解除后,承包人应按发包人要求撤走施工机械和人员(包括其分包商的)。承包人未完善移交手续擅自撤场的,应该赔偿由此给发包人造成的一切损失。发包人应为承包人的撤出提供必要条件,结算手续在承包人根据发包人要求完全撤出施工场地并将工程资料移交发包人后按合同有关结算的规定办理,已完工程价款在结算手续完成后按合同有关规定支付。

第四部分 附  件

附件一:质量技术要求

1.1硬质景观工程质量要求

1、硬质工程用各类石板、块石、条石等石材的强度、色泽和加工精度达到设计和确认的样品的要求、棱角完整、无翘曲、无明显色差(色斑),安装质量要求密实、牢固、平整,所有石材均须用石材防护剂做好防护处理,铺贴缝隙大小一致且直线顺直,弧度顺畅自然,对硬质景观的材料搬运、堆放、施工及成品保护要求按甲方建议及时做好相应的措施,绿化完工前,所有铺装面、台阶等部位乙方必须一律用彩条布、细沙等材料做好覆盖保护、并做好日常管理工作。

2、铺装施工工艺及材料样式按甲方现场确定的样板铺贴(具体见施工现场样板)。

3、铺装工艺要求:

(1)地面:组合图案符合设计要求,留缝与密缝工艺到位,无明显缺陷,整规式铺装线条横平竖直,无明显大小缝或错缝。不规则式铺装(碎拼、冰裂纹及大小混铺)不连续出现通缝、平行、对缝,相邻块面的勾缝方向应一致、连续,路面高差衔接合理,花岗岩材料表面质感符合设计要求,无空鼓,无泛碱:自然面、辟离面等质感要求粗糙的饰面材料表面凹凸不得大于10mm且无尖锐的菱角;砂岩等质地相对松散的石材须作六面防护处理。木铺装铺设合理、无明显色差、无变形,木龙骨间距300或按设计要求,螺钉固定牢固无松动,排列整齐,板缝宽度不超过5mm。饰面材料嵌缝应密实、平直、宽度和深度应符合设计要求,嵌缝材料色泽应一致;材料表面应平整、洁净、色泽一致(设计特殊要求除外),无裂痕和缺损;面层与景墙、台阶、小品等交接处细部构造合理,过度自然。

(2)花坛铺装:压顶厚度一致,拼接平整,拼缝合理,无明显爆边、缺棱等现象;侧面铺装工艺到位,无泛碱、空鼓,地面排水方向合理,板面高度无明显变化。

(3)景墙铺装:整体效果符合设计要求,与周边环境相互协调,无污染、无水渍、无泛碱、盐花等现象,细部、细节装修到位,工艺精良。

(4)台阶:高差、位置及数量设置合理,无明显沉降,饰面压顶厚实,台阶无明显积水,护栏等防护措施符合国家规范。

(5)构筑物:构件无变形、无扭曲、无裂痕,细部、细节装修到位,工艺精良,符合国标GB50210-2001建筑装饰装修工程质量验收规范。

(6)景观小品:小品与周边环境协调,比例合适,工艺到位,安装无松动,无破损。

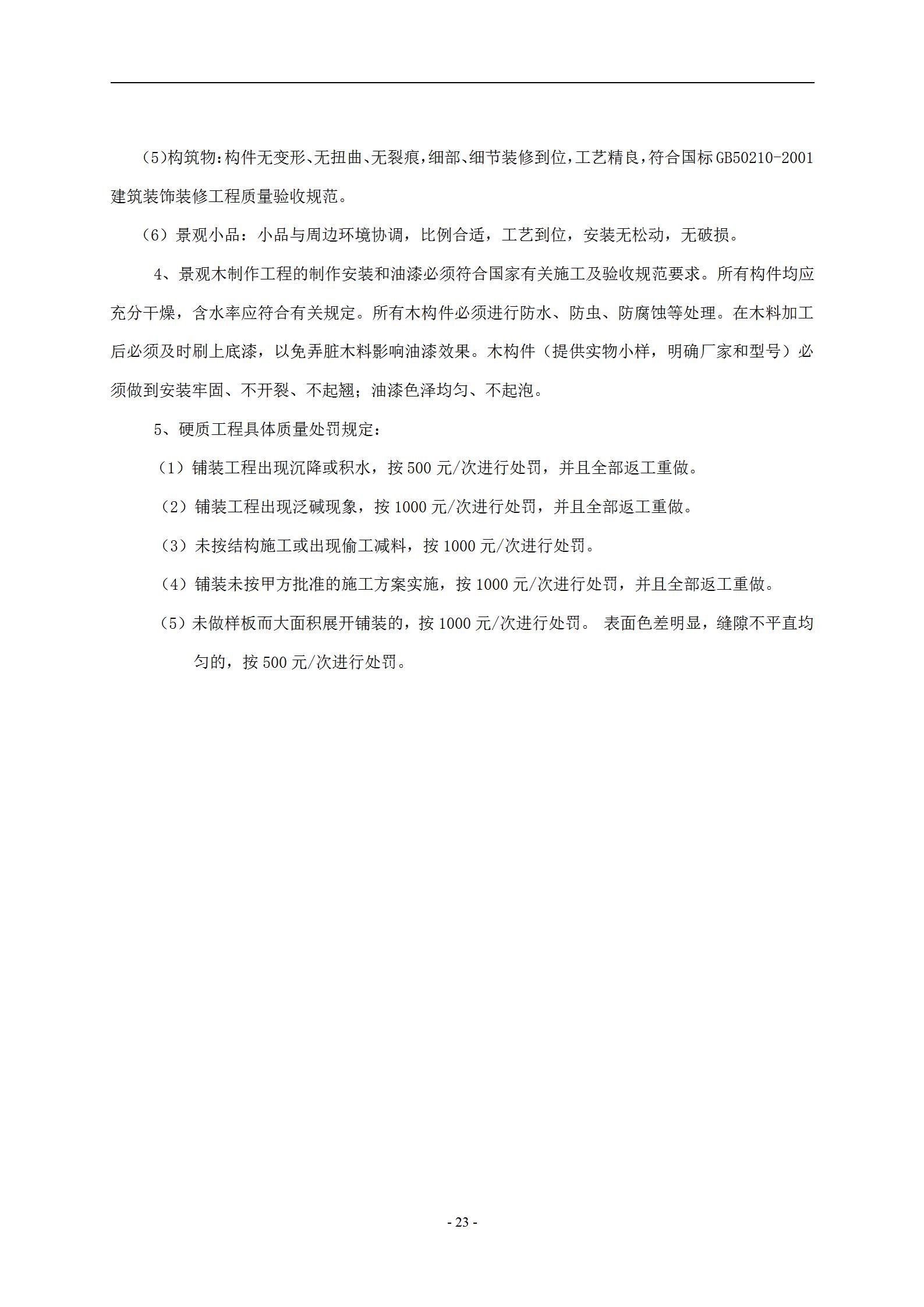

4、景观木制作工程的制作安装和油漆必须符合国家有关施工及验收规范要求。所有构件均应充分干燥,含水率应符合有关规定。所有木构件必须进行防水、防虫、防腐蚀等处理。在木料加工后必须及时刷上底漆,以免弄脏木料影响油漆效果。木构件(提供实物小样,明确厂家和型号)必须做到安装牢固、不开裂、不起翘;油漆色泽均匀、不起泡。

5、硬质工程具体质量处罚规定:

(1)铺装工程出现沉降或积水,按500元/次进行处罚,并且全部返工重做。

(2)铺装工程出现泛碱现象,按1000元/次进行处罚,并且全部返工重做。

(3)未按结构施工或出现偷工减料,按1000元/次进行处罚。

(4)铺装未按甲方批准的施工方案实施,按1000元/次进行处罚,并且全部返工重做。

(5)未做样板而大面积展开铺装的,按1000元/次进行处罚。 表面色差明显,缝隙不平直均匀的,按500元/次进行处罚。

1.2绿化工程质量要求

1、进场苗木要求:(1)进场苗木必须有苗木检疫证或出圃单;(2)所有进场苗木必须自然全冠,杀头苗掉冠一律退回,必须为两年以上的移栽苗木,且生长健壮、树冠优美、带合格泥球,并要确保无伤、无病、无残、无虫、不枯老,且符合设计要求,甲方有权对不合格苗木要求退场,清退苗木24小时内必须离开施工场地;(3)骨干树种(预先明确),须经甲方主管人员到苗木采购现场查看确认,并做好标识,拍四个观赏面的照片记录以及相应的资料备案后,乙方才可以起挖。乙方在起挖过程中必须按照规范要求进行操作;运输过程中,对苗木的破坏影响苗木树形,必须按照退苗处理;(4)所有进场苗木品种必须提前24小时上报甲方主管人员,经施工现场检查合格,并签署现场意见后,乙方才能种植;(5)对于6、7、8、9月份进场的乔木:要求起挖、运输、种植必须在一天内完成;运输过程中必须全树覆盖双层遮荫网,不允许遮盖蓬布,长距离运输苗木,车厢内应放置冰块,对运输方式不符合要求的苗木,按照退苗处理。

2、苗木现场检查规定:(1)苗木的胸径测量按照离土球1.2米,数值为周长/π,分枝点低于胸径测量规定的测量时只计算最粗的一个主干枝;(2)苗木的地径测量按照离土球0.3米,数值为周长/π,分枝点低于地径测量规定的做退场处理;(3)苗木冠幅测量按照苗木种植修剪后必须符合设计冠幅要求为标准;(4)苗木土球完整,乔木土球按照胸径6-8倍,灌木土球按照地径10倍;(5)苗木修剪后高度必须符合设计高度要求,并保持树形美观,设计无要求的按照不破坏树形修剪;(6)行道树的分枝点必须统一,相差20公分以内;(7)树皮宽度破坏达到周径1/3的、长度大于30公分的一律做退场处理。苗木进场标准以发包方确认的图纸、照片或现场封样为准。

3、苗木种植的规定:(1)苗木的放样定位要上报,经甲方验收后方可进入下步工序;(2)树穴要无积水,排水流畅;(3)按照回填要求,土球周围必须回填黄土,φ10(或地径φ10)及以上乔木(或大灌木)每个树穴回填黄土按0.5M3计算,φ10(或地径φ10)及以下乔木(或大灌木)每个树穴回填黄土按0.3M3计算;(4)种植过程中使用的机械必须满足施工工艺及车库承重的要求,施工过程中苗木破坏严重的做退场处理;(5)乔木、灌木种植树穴种植前必须施肥,色块种植时泥土必须浇灌和撒肥料;(6)树木的主杆必须直立,特殊树种特殊种植除外;(7)小灌木、地被施工前,应清除区域内大于2cm半径的石粒、异物等;(8)乔木枝干直径大于5公分的和灌木全部采用麻袋包扎树干,刚种植的色块采用双层遮荫网覆盖,直至长势恢复;(9)草坪施工工艺要求:草坪表层5-10cm内,采用人工细靶操作,清理大于1公分的土石块及异物等,覆盖3-5cm厚河砂(中砂)与营养土充分混合物(先拌匀后覆盖在黄土上);草坪周边高度应低于路牙、路面或落水的高度1-2cm,以灌溉水不致流出草坪为原则;采用满铺法(留0.5-1cm空隙),用0.5-1吨的滚筒压平结合镇板拍平;浇透水后,注意草坪的成品保护工作,1-2周内不允许进入。

4、本工程对苗木的品种、规格、造型要求非常严格,苗木的树形必须丰富多样、疏密有致,高度有所差别、无阴阳面及残缺面。行道树和特殊树种的树形优美,分叉点在统一高度,无阴阳面及残缺面。甲方有权根据现场景观效果调整苗木品种、规格、数量;甲方有权在苗木植栽成形后7个工作日内提出整改意见、乙方应无条件调整,未按要求及时整改的,其苗木数量不予签证认可。

5、胸径15cm以上的乔木应采用四角支撑,胸径15cm以下的乔木或大灌木支撑采用直径5-8cm的圆杉木条,木条外面应剥掉树皮;养护期间每年刷3次、每次两遍熟桐油防腐。

6、苗木一次成活率不低于98%,竣工验收后一年期间的成活率为100%,在养护期间,死亡苗木及时免费更换,该苗木的养护从更换之日起顺延一年。

7、养护期内乙方负责日常的苗木浇灌、松土、除杂草、杀虫防病、修剪成型、扶正等工作,且养护期内施肥次数每年不得少于三次,确保苗木长势良好。

8、香樟φ30、φ25-26,要求自然全冠,长势良好,3级以上分枝,移栽5年以上;

9、杜英类乔木要求5分叉及以上,分叉点在1.8m以上。

10、广玉兰、榉熟树、乐昌含笑、沙朴、银杏、马褂木等乔木,必须为全冠移栽苗,枝杆不得有短截现象。

附表1:苗木定样表

定样时间

苗木名称

苗木照片

苗源

种植位置

断根处理(是否已作断根处理,处理时间)

装筐(是否已装筐,装筐时间)

定干(是否已定干,定干时间)

分枝点

胸径

地径

移植阶段

移植前

移植处理后(进场时)

移植后(栽植后)

冠幅

树高

其他备忘事项

承包人签字

项目总师签字

工程部签字

工程副总签字

附表2:苗木进场验收记录

苗木名称

数量

拟种位置

进场时间

进场照片

检验项目

检验情况

图纸或合同要求

起苗地点

运输时间

树干包裹、支架等运输措施

树干采取包裹措施,采用麻包片、草绳围绕,从根颈至分枝点处。

每车装苗数量

断根处理时间

土球

1、土球完好,无散陀现象;

2、土球规格不小于干径1.3m处的8倍,且不小于1.2M,土球高度不小于土球直径的2/3。

胸径

冠幅

所有苗木均要求带冠移植

高度

分枝点

树形

修剪程度

可作少量修剪,修剪长度不得超过冠幅20CM,修剪时剪口必须平滑,截面尽量缩小,修剪2公分以上的枝条,剪口应涂抹防腐剂。

病虫害

无明显的病虫害

机械损伤

无明显的机械损伤

阳面标识

其它

承包人项目

经理签字

监理验收意见

发包人抽验意见

备   注

注:本表按品种、进场批次填写。

附表3:苗木种植记录

苗木名称

种植位置

种植时间

种植后照片

检验项目

检验情况

检验内容

树穴

树穴的直径、深度、

穴底土壤处理

须说明淋层做法、生根措施、土质改良措施、施肥种类等

吊装就位方式

须说明吊装机具、吊装保护措施、是否保持原种植方向、包装是否拆除等

还土

种植土加入腐植土混合土使用。还土时要分层进行,每30cm一层,还后踏实,填满为止。

支架固定

须说明固定方式、固定用材

开堰

裸根、土球树开圆堰,土堰内径与坑沿相同,堰高不小于20cm。

养管

须说明种植后浇水、修剪、防寒遮阴措施、是否挂标识牌等

标识牌

周边情况

须注明地下水位、管线管井、临近构筑物等情况

原土质、水质指标

PH值、含盐量、矿化度等

承包人施工人员签字

监理验收签字

发包人抽验意见

附件二:《关于设计变更、现场签证的协议》

发包人:

承包人:

双方经过协商于        日签订了                    合同,为了规范与该合同有关的设计变更、现场签证(以下简称“变更”、“签证”)的管理工作,分清责任,提高结算效率,保护双方的利益,特签订以下协议:

1. 承包人对于发包人正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;发包人应按照变更、签证的内容及其完成情况根据合同约定及时地支付承包人变更签证的价款。

2. 关于变更、签证办理的约定

2.1. 发包人发出的变更、签证通知单,应加盖发包人指定的印章,否则承包人可以不接受;承包人出具的(要求发包人结算价款)变更、签证单,如果没有发包人指定的印章,发包人将不予认可。

2.2. 双方指定的有效印章式样如下:

(发包人印章式样)                  (承包人印章式样)

2.3. 合同执行的过程中,双方填制的变更、签证通知单都应使用本协议后附的标准表格,否则发包人可以不予计取相关费用,承包人可以不予接受。

3.关于变更、签证计价的约定

3.1. 双方核对变更、签证的价款时,承包人负责事先就每张变更、签证通知单做一份完整预(结)算书,提交发包人;发包人不接受承包人以汇总方式编制的多项变更、签证事项的预(结)算书。

3.2. 当变更、签证的工作内容完成之后,承包人要及时督促监理和发包人签字确认,对于隐蔽工程的签证,必须在覆盖前完成验收手续、工程量的确认和费用的报送,否则发包人可以不计价款,对于其他签证,监理和发包人必须在完工后5日内签字确认,否则发包人可以不予审核费用。

3.3. 发包人对工程进行变更引起合同价款调整,承包人应在接到发包人联系单、设计变更单或签证单15天内编制补充预算并报监理及发包人(补充预算必须含详细工程量计算书及价款,否则视为无效),如导致合同价款调增,逾期上报视为承包人放弃补偿要求;如导致合同价款调减,发包人有权从合同价款中扣除相应调减价款。

3.4. 发包人一般应在变更工程施工完成后30天内或接到补充预算15天内将上报的补充预算审核完毕。所有补充预算均纳入工程结算。

3.5. 补充预算的计价原则:按照合同报价清单的单价和定额规定的工程量有关的计算规则计算,缺项部分套用相应定额计算(取费标准及材料设备价格按照合同规定执行),没有相应定额的双方协商确定。

3.6. 预算书的内容必须完整、准确,承包人上报的补充预算额,不得高出发包人审定后额度的5%,否则,发包人收取超出部分的 20% 的违约金,在结算工程总价款中扣除,并降低承包人在发包人承建商评估体系的排名。

3.7. 发包人核定变更、签证事项的价格后,应在预算书上注明最终审定价格结算时不再调整;承包人如有争议按照主合同处理争议的原则执行,但不得以此理由拒不执行有关的设计变更,否则视为违约。

3.8. 关于临时用工的签证事项,双方应在签证通知单上协商确定以下内容:工作内容及工作量、工作时间、工作人数、取定的人工单价按合同规定(是综合单价,已含管理费和利润)。

3.9. 每月10日前,双方应就截止上月末尚未确定最终审定价的变更、签证的费用预算书,进行综合性核对和价格商谈,并形成核对与商谈记录清单。

3.10. 现场签证单统一使用维科置业的《工程联系单》标准格式并根据所属合同统一编号,此单由发包人工程部代表根据相关流程发起审批,审批通过后由工程部负责填写并分发;施工单位申报的签证单可作为附件随附。

3.11. 办理签证时,承包人应提供经发包人确认的有关方案或数据原件,签证单原件一式贰份,双方各持壹份。

4. 其他

本协议与双方签定的主合同,具有同等法律效力;主合同的条款与本协议有矛盾时,以本协议为准。

发包人(盖章)                       承包人(盖章)

签字:                                   签字:

时间:       年 月 日             时间: 年 月 日

维 科 置 业 工 程 联 系 单

造价变化情况:□增 □减  □无

工程名称:

变更/签证名称:

联系单编号:

归属合同全称:

归属合同编号:

费用承担单位:

承包人:

变 更 内 容 说 明

提出部门:□设计院 □工程部 □项目总师 □销售代表 □承包人 □监理公司 □其他

(随附附件______页)

工程部代表签字:                          年   月   日

项目公司(签章):

年   月   日

监理公司(签章):

年   月   日

承包人(签章):

年   月   日

承包人:

代表签字:                     年   月   日

监理公司(签章):

代表签字:                 年   月   日

项目公司(签章):

工 程 部

代表签字:                 年   月   日

说明:1、工程联系单在审批通过后,由工程部代表负责填写并根据工程合同编号,且工程名称需与所对应的合同一致;2、本单由工程部代表负责分送各部门(或单位)存档,其中:成本部和承包人各留存原件一份,工程部、监理单位等留存复印件;3、“造价变化情况”栏由成本部负责勾选;4、变更事项实施完成后5日内,承包人、监理公司和工程部还需在承包人的存档原件上对变更完成情况进行事后签字确认。

附件三:发包人供应材料、设备、苗木材料一览表

序号

材料、设备、

苗木名称

规 格型 号

单位

数量

单价

供应

时间

送 达

地 点

备注

合计总价:                    元

附件四:《材料、设备封样清单》

________________公司(承包人名称):

请完成本合同工程的封样工作,具体要求如下:

1. 封样完成时间:_________年____月____日。

2. 材料展板制作要求

材料展板用硬质板做成,上附封样材料实物及小标签,标签上注明材料名称、品牌;封样材料包括但不限于招标配件清单内容。

3. 封样清单格式

材料、设备封样清单

项目名称

供方名称

编号

材料

名称

型号

规格

材质

颜色

厂家

品牌

使用

部位

数量

单价

供方签字(盖章)

项目总师签字

成本部代表签字

工程部代表签字

封样样品存放地点

封样样品保存时间

注:产品的合格证明、厂家及检测中心出示的检测报告等应作为本清单的附件,并不得缺少。

宁波市鄞州维科房地产开发有限公司

年    月    日

附件五:《工程质量保修协议书》

发包人(全称):_________________________________________

承包人(全称):

发包人、承包人根据《中华人民共和国建筑法》、《建设工程质量管理条例》和《房屋建筑工程质量保修办法》,经协商一致,对______________________________(工程全称)签订景观绿化工程质量保修书。

1、  工程质量保修范围和内容

1.1、 承包人在质量保修期内,按照有关法律、法规、规章的管理规定和双方约定,承担施工合同约定的所有施工承包范围内工程质量保修责任。

1.2、 凡属于承包人原因造成的各部位的质量问题或其他缺陷,及由于承包人维修造成业主的相关损失,均属于承包人保修责任范围;不属于承包人责任,但是经由双方协商由承包人施工的,承包人应配合维修,费用由责任方承担。

2、  质量保修期

2.1、 双方根据《建设工程质量管理条例》及有关规定,约定本工程的质量保修期以工程通过验收,完善整改意见并正式移交发包人,双方在移交书上签字之日起计算,保修期限约定如下:

2.1.1、基础设施工程、景观建筑工程的地基基础和主体结构工程,为设计文件规定的(50年、70年、

100年)的合理使用年限;

2.1.2、景观建筑工程的屋面防水工程、卫生间和外墙面等的防渗漏(包括台风、暴雨等自然条件下的影响),为8年;

2.1.3、电气管线、给排水管道、设备安装和装修工程,为2年;

2.1.4、绿化工程的保修期为1年。

如因承包人原因,造成的工程质量问题,给发包人及第三方造成人身、财产损害的,无论是否超过保修期,承包人均应赔偿由此给发包人及第三方造成的损失。

2.2、 本工程绿化植物部分的养管期为一年,从竣工交付之日起计算。

3、   质量保修责任

3.1、 保修期间物业公司和承包人双方均应书面指派养护工作联系人,如需变更,应提前一周书面通知对方。如与承包人无法取得联系,发包人有权雇请第三方完成,所发生的施工费用及其他相关费用均由承包人承担,发包人有权从其保修金中扣除,不足部分承包人须在接到发包人通知后三日内向发包人付清。承包人维修负责人有权代表承包人全权处理与保修工作有关的全部事宜。包括但不限于责任的区分、费用的确认、违约金的认可、权利的行使、保修工作的实施等所有方面。承包人维修负责人所签署的所有文件和单据等均视为承包人的最终意见,承包人不得再提出任何异议。承包人维修负责人应首先从承担本工程的原承包人项目经理部负责技术或施工的主要负责人中选择,其它维修和管理人员应从原有的施工和管理人员或从承包人公司具有丰富维修经验的人员中选择。承包人维修负责人的人选必须经过发包人的书面批准和认可。如双方就承包人维修负责人的人选不能达成一致,发包人有权在上述承包人项目经理部或其公司中选择一名他认为合适的人担当此职务,但发包人的认可和指定并不免除承包人应承担的责任和义务,也不妨碍发包人按合同规定履行其职责的权利。

保修联系人:_____________;

联系方式:_______________。

3.2、 保修期内如果出现工程质量问题,承包人应在收到发包人、监理书面通知(包括传真文件)

后24小时以内予以答复,派专人到现场,并按发包人要求的时间和内容提交维修方案。发包人和监理对维修方案的批准和认可,不应免除承包人应承担的责任和义务,也不应妨碍发包人对维修工作的程序和标准等事宜进行调整和明确的权利,除非这种调整和明确违反了合同或国家、地方、行业的有关规定。承包人应在到场后48小时以内修理完毕,并要求达到原有的设计要求及功能要求,如未按时修复或修复后不能满足设计要求及功能要求,发包人、监理有权雇请第三方完成,费用从承包人保修金中扣除并计取10%的管理费,不足部分承包人须在接到发包人通知后三日内向发包人付清。特殊情况下,发生紧急抢修事故的,承包人在接到事故通知后,应当在2小时内到达事故现场抢修,否则发包人可以委托他人进行抢修,其费用发生凭合理单据在保修金中扣除,不足部分承包人须在接到发包人通知后三日内向发包人付清。因发包人或第三方使用不当造成的损坏,承包人负责以成本价进行维修。

3.3、 保修期间,对于出现的路面塌陷、苗木死亡、铺装材料脱落、开裂等质量问题,承包人应在发包人或发包人委托的物业公司通知维修后24 小时内组织维修,并在双方约定的时间内完成并合格,如承包人出现维修不及时或承包人的维修质量达不到发包人满意,发包人有权对该部分维修工程另行委托施工,所发生的款项从保修金中扣除,当保修金不够抵扣时,承包人同意支付差额。

3.4、 养护计划:

3.4.1、承包人在竣工验收合格后,上报结算的同时,还应上报符合物业公司要求的《绿化养护计划书》(模板文件见附件六),此养护计划将列入结算附件;

3.4.2、承包人需按养护计划中约定的人数定期在小区进行养护工作,办理小区“出入证”并统一着工作服(费用自理);

3.4.3、承包人如果连续 3 天没有按照养护计划实施,物业公司自次日起,自行安排人员进行养护,相应的养护费用从苗木养管费中扣除,直至扣完全部养管费。

3.5、 养护期内,绿化苗木种植工地现场发生的养护工作所需的水电费用按5000元/年予以扣除。

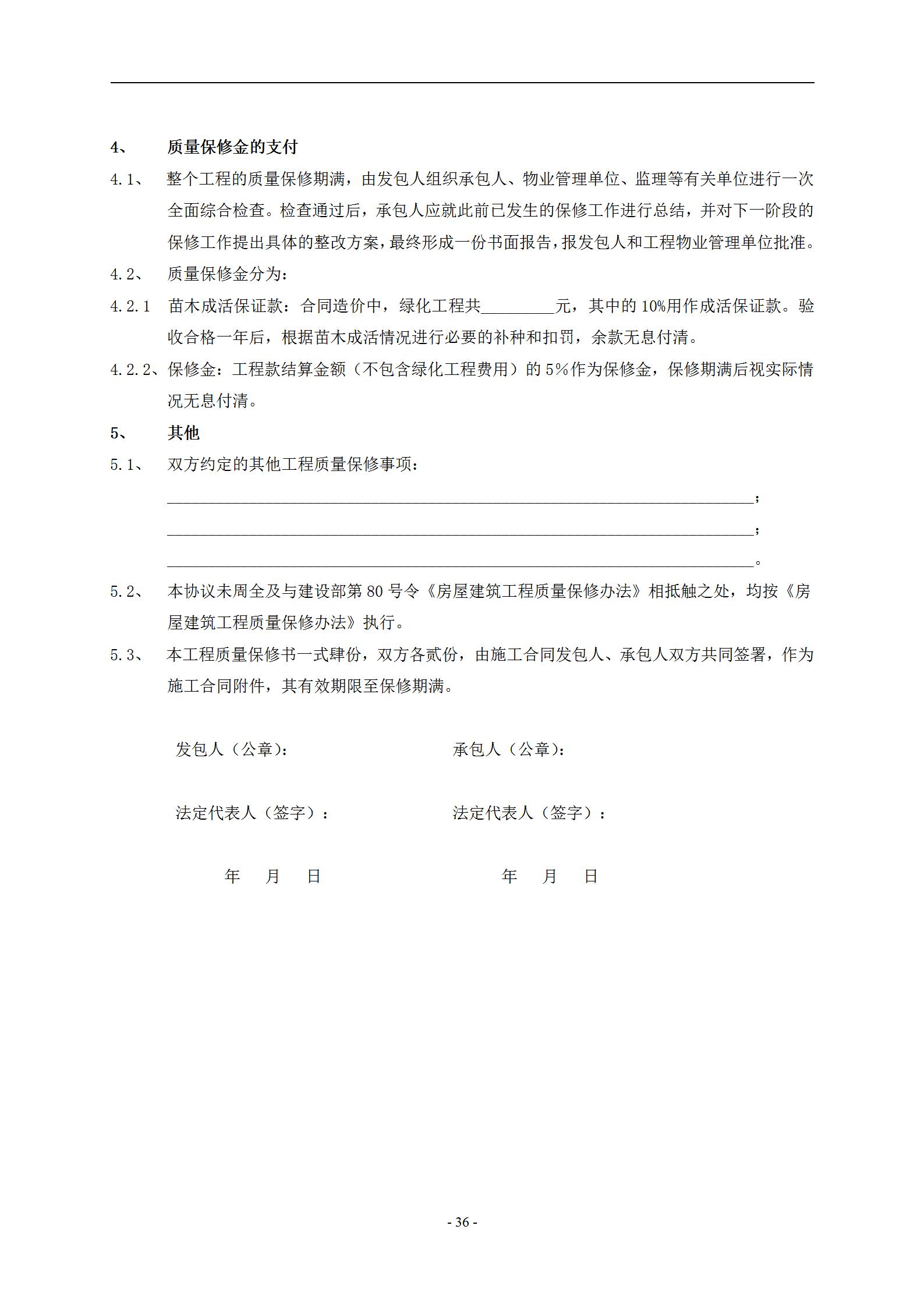

4、   质量保修金的支付

4.1、 整个工程的质量保修期满,由发包人组织承包人、物业管理单位、监理等有关单位进行一次全面综合检查。检查通过后,承包人应就此前已发生的保修工作进行总结,并对下一阶段的保修工作提出具体的整改方案,最终形成一份书面报告,报发包人和工程物业管理单位批准。

4.2、 质量保修金分为:

4.2.1 苗木成活保证款:合同造价中,绿化工程共_________元,其中的10%用作成活保证款。验收合格一年后,根据苗木成活情况进行必要的补种和扣罚,余款无息付清。

4.2.2、保修金:工程款结算金额(不包含绿化工程费用)的5%作为保修金,保修期满后视实际情况无息付清。

5、 其他

5.1、 双方约定的其他工程质量保修事项:

       ________________________________________________________________________;

       ________________________________________________________________________;

       ________________________________________________________________________。

5.2、 本协议未周全及与建设部第80号令《房屋建筑工程质量保修办法》相抵触之处,均按《房

屋建筑工程质量保修办法》执行。

5.3、 本工程质量保修书一式肆份,双方各贰份,由施工合同发包人、承包人双方共同签署,作为

施工合同附件,其有效期限至保修期满。

发包人(公章):         承包人(公章):

法定代表人(签字):    法定代表人(签字):

         年  月  日 年  月  日

附件六:《绿化养护计划书》模板

一、养护项目相关情况

1、现状:_______________小区绿化占地面积约为________平方米,绿化覆盖率高,有大量不同规格品种乔木、修剪造型灌木,其中以______________居多。

2、养护地点:

3、养护范围:

二、养护职责

承包养护期限内,我公司将按照国家、行业、省、市、地方相关规范、规程和技术标准,合理组织,精心养护,并派出专业的园艺师组织指导安排管护工作,并根据各个季节天气及植物生长情况灵活派出不少于3位有经验的工人,保质保量完成养护管理任务。

三、本工程应符合的《住宅小区绿化养护等级标准》(参考“宁波市二级居住区绿地标准”)

1、景观效果:

1.1、植物配置基本合理,绿化较充分,基本无裸露土地;

1.2、乔、灌、花、草齐全,二季有花。

2、绿化养护状况:

2.1、苗木的养护期为12个月,养护期从苗木移植到工地现场并通过验收之后起算,供方应积极联系采购方对进场苗木进行验收;养护期内出现任何植物生长问题,存活率必须保证在95%以上,胸径15cm(含15cm)以上大树成活率保证100%成活,凡达不到采购方单位招标要求的,绿化单位需无条件更换。植株生长正常,无死树和明显枯枝死杈;树冠基本完整,内膛不乱,通风透光,修剪及时,在正常条件下,无明显黄叶、焦叶、卷叶、落叶;树木基本无钉拴、捆绑现象。

2.2、绿篱、色块生长正常,叶色正常,修剪及时,基本无死株和干死枝;

2.3、草坪覆盖率达到90%以上,修剪及时,修剪高度一般在3~5厘米之间,以使草坪保持低矮、致密,叶色正常,防除杂草,无明显杂草,及时浇水。

2.4、宿根花卉管理基本及时,花期正常,缺株率在5%以下;

2.5、病虫害控制措施效果基本明显,常见病虫害危害率控制在5%以下;

2.6、绿地无积水。

3、卫生状况:

3.1、绿地整洁,基本无生活垃圾,绿化生产垃圾能日产日清,基本无堆物堆料、搭棚、侵占、吊挂等现象,能做到十二小时;

3.2、水面清澈、基本无飘浮物和沉淀物。

4、其它:

4.1、园林设施基本完好,基本无人为损坏,能做到必要的维护和油饰;

4.2、无擅自改变绿地性质的现象,对违法行为能及时发现和处理。

四、全年养护计划工作内容:

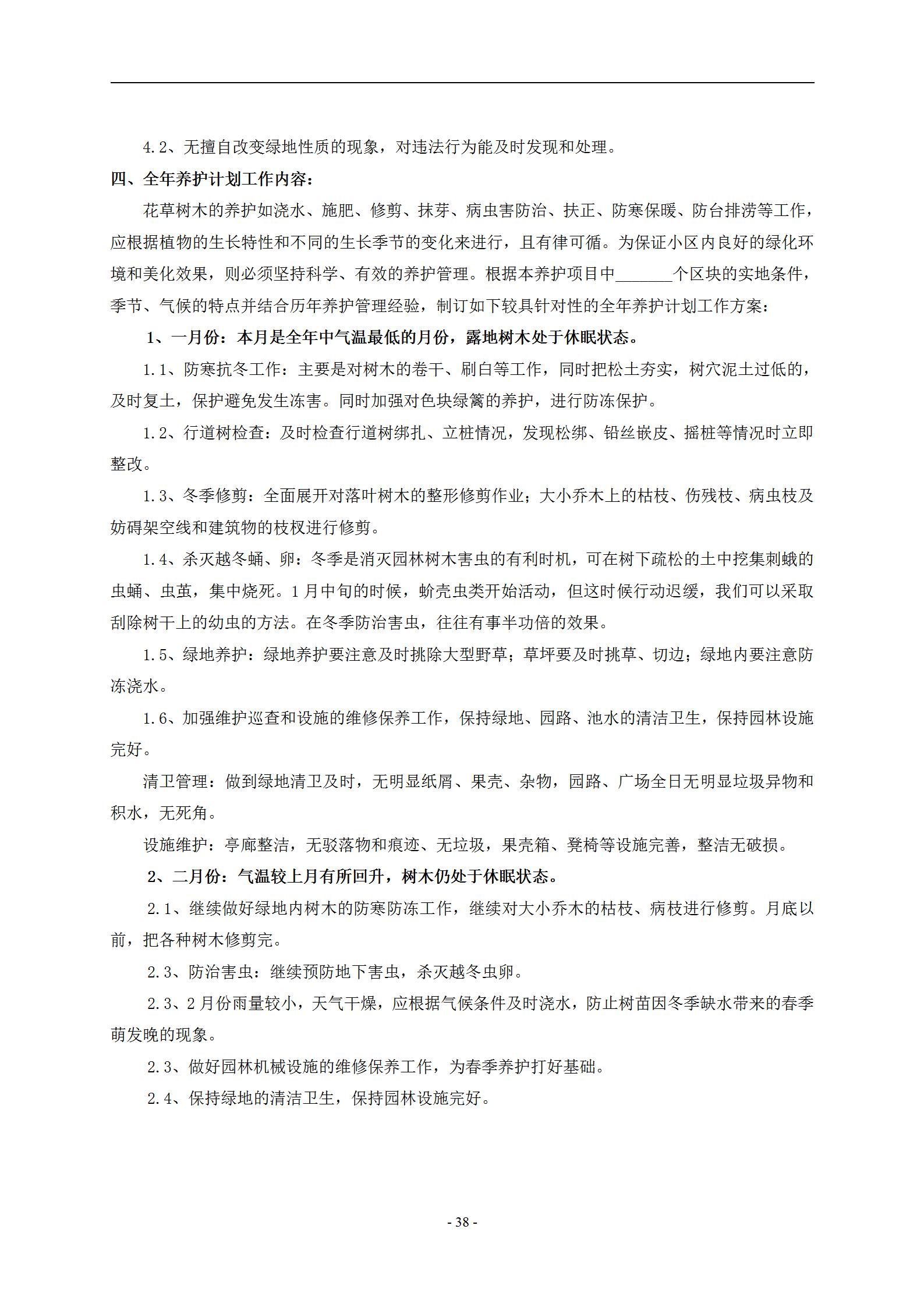

花草树木的养护如浇水、施肥、修剪、抹芽、病虫害防治、扶正、防寒保暖、防台排涝等工作,应根据植物的生长特性和不同的生长季节的变化来进行,且有律可循。为保证小区内良好的绿化环境和美化效果,则必须坚持科学、有效的养护管理。根据本养护项目中_______个区块的实地条件,季节、气候的特点并结合历年养护管理经验,制订如下较具针对性的全年养护计划工作方案:

1、一月份:本月是全年中气温最低的月份,露地树木处于休眠状态。

1.1、防寒抗冬工作:主要是对树木的卷干、刷白等工作,同时把松土夯实,树穴泥土过低的,及时复土,保护避免发生冻害。同时加强对色块绿篱的养护,进行防冻保护。

1.2、行道树检查:及时检查行道树绑扎、立桩情况,发现松绑、铅丝嵌皮、摇桩等情况时立即整改。

1.3、冬季修剪:全面展开对落叶树木的整形修剪作业;大小乔木上的枯枝、伤残枝、病虫枝及妨碍架空线和建筑物的枝杈进行修剪。

1.4、杀灭越冬蛹、卵:冬季是消灭园林树木害虫的有利时机,可在树下疏松的土中挖集刺蛾的虫蛹、虫茧,集中烧死。1月中旬的时候,蚧壳虫类开始活动,但这时候行动迟缓,我们可以采取刮除树干上的幼虫的方法。在冬季防治害虫,往往有事半功倍的效果。

1.5、绿地养护:绿地养护要注意及时挑除大型野草;草坪要及时挑草、切边;绿地内要注意防冻浇水。

1.6、加强维护巡查和设施的维修保养工作,保持绿地、园路、池水的清洁卫生,保持园林设施完好。

清卫管理:做到绿地清卫及时,无明显纸屑、果壳、杂物,园路、广场全日无明显垃圾异物和积水,无死角。

设施维护:亭廊整洁,无驳落物和痕迹、无垃圾,果壳箱、凳椅等设施完善,整洁无破损。

2、二月份:气温较上月有所回升,树木仍处于休眠状态。

2.1、继续做好绿地内树木的防寒防冻工作,继续对大小乔木的枯枝、病枝进行修剪。月底以前,把各种树木修剪完。

2.3、防治害虫:继续预防地下害虫,杀灭越冬虫卵。

2.3、2月份雨量较小,天气干燥,应根据气候条件及时浇水,防止树苗因冬季缺水带来的春季萌发晚的现象。

2.3、做好园林机械设施的维修保养工作,为春季养护打好基础。

2.4、保持绿地的清洁卫生,保持园林设施完好。

3、三月份:气温上升,中旬起,树木开始萌芽和展叶,是树木补种的有利时机。

3.1、修剪:

(1)在冬季整形修剪的基础上,进行一次复剪,并适时进行抹芽、除蘖等轻修工作。同时对受冻致死的树木进行补种,补种时做到随掘苗、随运输、随栽种、随灌水,以提高植树成活率。

(2)对草坪做好拔除杂草,加强对草坪的保养,进行轮流开放,使草坪在早春获得“休养生息”的机会。注意及时浇水,防止春旱。

(3)中旬起,冷季型草坪进行第一次普修工作。上旬起,常绿绿篱、色块、球类灌木的修剪也同时展开,发现死株、缺株抓紧补植,并松土、培土一次,使绿篱、色块、灌木生长良好。

3.2、防虫:

(1)天气渐暖,许多病虫害即将发生,要维护修理好各种除虫防病器械并准备好药品。注意蚜虫、草履蚧的发生,做到及时防治。

(2)注意嫩枝嫩芽的蚜虫、卷叶蛾的防治工作。

(3)抓好月季黑斑病、杜鹃网蝽、褐斑病、紫薇绒蚧、天牛、香樟樟巢螟、茶花和茶梅盾蚧、褐斑病等病虫害的防治工作。

3.3、保持绿地整洁卫生,保持园林设施完好。

3.4、补种:三月份是最好的植树季节,做好苗木挖运工作,进行绿化树木调整与移栽,补种缺陷的一些灌木确保合同要求,保证植物景观。

3.5、保洁:加强拔草班组的管理,对绿地枯草、枯枝及垃圾杂草由保洁组安排专人及时清理。

3.6、浇水施肥:因春季干旱多风,蒸发量大,为防止春旱,对绿地等应及时浇水,对所有养护地块进行松土、挖止草集水槽或树坑槽施复合肥及尿素各一次,做好长短效肥结合,养护地块以最快的速度返绿。

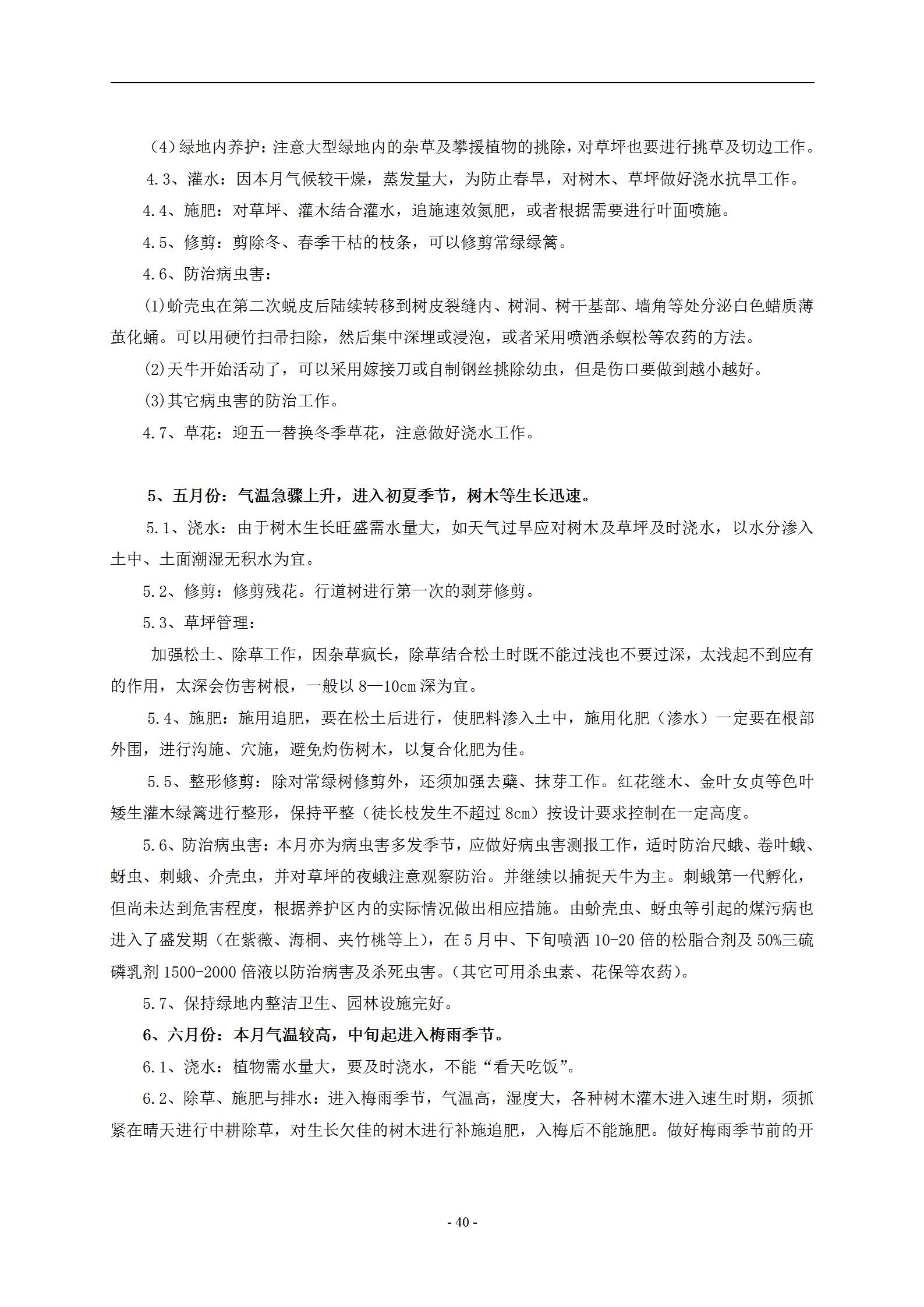

4、四月份:气温继续上升,树木、花草进入生长旺盛期。

4.1、继续补植:四月上旬应抓紧时间种植萌芽晚的树木,对冬季死亡的灌木(杜鹃、红花继木等)应及时拔除补种,对新种树木要充分浇水。

4.2、绿地养护:

(1)对树木、色叶矮生灌木进行加土、扶正、除草、浇水、施肥等养护工作,使其生长良好。

(2)对乔木、灌木进行去蘖、花后去枯枝等修剪工作,对色块、绿篱进行整形修剪,保持设计高度要求。另外,对春季大量萌发的枝条、不定芽、侧芽,应及时进行剪除,可使树木生长匀称,不会消耗大量养份,减少过密枝条生长,减少病虫害。

(3)高羊茅进入生长期,进行拔除杂草、施肥、剪草、浇水排涝等养护工作(为促进生长,本月上旬每亩施复合肥15斤)。同时对天堂草进行第一次施肥工作,以促进其生长。

(4)绿地内养护:注意大型绿地内的杂草及攀援植物的挑除,对草坪也要进行挑草及切边工作。

4.3、灌水:因本月气候较干燥,蒸发量大,为防止春旱,对树木、草坪做好浇水抗旱工作。

4.4、施肥:对草坪、灌木结合灌水,追施速效氮肥,或者根据需要进行叶面喷施。

4.5、修剪:剪除冬、春季干枯的枝条,可以修剪常绿绿篱。

4.6、防治病虫害:

(1)蚧壳虫在第二次蜕皮后陆续转移到树皮裂缝内、树洞、树干基部、墙角等处分泌白色蜡质薄茧化蛹。可以用硬竹扫帚扫除,然后集中深埋或浸泡,或者采用喷洒杀螟松等农药的方法。

(2)天牛开始活动了,可以采用嫁接刀或自制钢丝挑除幼虫,但是伤口要做到越小越好。

(3)其它病虫害的防治工作。

4.7、草花:迎五一替换冬季草花,注意做好浇水工作。

5、五月份:气温急骤上升,进入初夏季节,树木等生长迅速。

5.1、浇水:由于树木生长旺盛需水量大,如天气过旱应对树木及草坪及时浇水,以水分渗入土中、土面潮湿无积水为宜。

5.2、修剪:修剪残花。行道树进行第一次的剥芽修剪。

5.3、草坪管理:

加强松土、除草工作,因杂草疯长,除草结合松土时既不能过浅也不要过深,太浅起不到应有的作用,太深会伤害树根,一般以8—10cm深为宜。

5.4、施肥:施用追肥,要在松土后进行,使肥料渗入土中,施用化肥(渗水)一定要在根部外围,进行沟施、穴施,避免灼伤树木,以复合化肥为佳。

5.5、整形修剪:除对常绿树修剪外,还须加强去蘖、抹芽工作。红花继木、金叶女贞等色叶矮生灌木绿篱进行整形,保持平整(徒长枝发生不超过8cm)按设计要求控制在一定高度。

5.6、防治病虫害:本月亦为病虫害多发季节,应做好病虫害测报工作,适时防治尺蛾、卷叶蛾、蚜虫、刺蛾、介壳虫,并对草坪的夜蛾注意观察防治。并继续以捕捉天牛为主。刺蛾第一代孵化,但尚未达到危害程度,根据养护区内的实际情况做出相应措施。由蚧壳虫、蚜虫等引起的煤污病也进入了盛发期(在紫薇、海桐、夹竹桃等上),在5月中、下旬喷洒10-20倍的松脂合剂及50%三硫磷乳剂1500-2000倍液以防治病害及杀死虫害。(其它可用杀虫素、花保等农药)。

5.7、保持绿地内整洁卫生、园林设施完好。

6、六月份:本月气温较高,中旬起进入梅雨季节。

6.1、浇水:植物需水量大,要及时浇水,不能“看天吃饭”。

6.2、除草、施肥与排水:进入梅雨季节,气温高,湿度大,各种树木灌木进入速生时期,须抓紧在晴天进行中耕除草,对生长欠佳的树木进行补施追肥,入梅后不能施肥。做好梅雨季节前的开沟排水准备工作。

6.3、修剪:继续对行道树进行剥芽除蘖工作。对绿篱、球类及部分花灌木实施修剪。

6.4、草坪养护:高羊茅要求10-15天修剪一次,在6月份最后一次剪草中,为了保证高羊茅能安全越夏,留草高度必须控制在7-8cm,遇到干旱,可在晚间喷灌,保持高羊茅草纯净度在95%以上。马尼拉进入生长旺盛期,需水需肥量大,应注意及时浇水,并防止积水。

6.5、防治病虫害:病虫害发生的严重时期,应经常检查树木、草坪植物的生长状况,一旦发现病情,及早防治。主要是刺蛾、红蜘蛛、黄杨野螟、樟巢螟、斜纹夜蛾、蚜虫、蜡蚧以及在高温高湿下发生的病害,如叶锈病、叶斑病等。

6.6、保持绿地整洁卫生和园林设施的完好。做好树木防汛防台前的检查工作,对松动、倾斜的树木进行扶正、加固及重新绑扎。

7、七月份:本月为全年中气温最高的月份,上旬出梅,进入高温旱季,树木草坪生长减缓,七月底进入台风季节。

7.1、行道树:进行防台剥芽修剪,对与电线有矛盾的树枝一律修剪,并对树桩逐个检查,发现松垮、不稳立即扶正绑紧。事先做好劳力组织、物资材料、工具设备等方面的准备,并随时派人检查,发现险情及时处理。

7.2草坪养护:

(1)梅雨季节后,应加强抗旱力量,特别对草坪争取早晚各浇足一次水(灌水),经常保持草坪的湿润,对色块绿篱,应增加叶面喷水。在阵雨、暴雨较多的季节,要注意排水防涝。

(2)做好松土除草工作,这是因为高温期间土壤干燥,比较坚硬,水不易渗入土层,而且野草生长很快,影响草坪生长,要求及时松土除草,以两次左右为宜。

7.3、施追肥:在下雨前干施氮肥等速效肥。

7.4、防治病虫害:夏季病虫害发生较多,应做好病虫害的监测工作,综合防治草坪夜蛾类幼虫以及樟巢螟、红蜘蛛、红蜡蚧,继续对天牛及刺蛾进行防治。防治天牛可以采用50%杀螟松1:50倍液注射,(或果树宝、或园科三号)然后封住洞口,也可达到很好的效果。香樟樟巢螟要及时的剪除,并销毁虫巢,以免再次危害。治虫打药应选择无风晴朗的傍晚,切忘高温下或露水未干时喷药,防止植物药害。

7.5、排涝、抗旱、防涝、防台

做好抗台防汛前的准备工作,扶正树木并做好支撑,同时注意雨后的排涝工作。伏天气温高,雨水少时要灌溉抗旱,特别是新种树要加强叶面喷水,对名贵苗木要根据需要做遮阴保护。本月又是暴雨较多的月份,要注意防涝。本月进入台风潮汛季节,要做好防台、防汛工作,经常检查,及时修剪影响线路安全的枝条。

7.6、保持绿地整洁卫生、园林设施的完好。

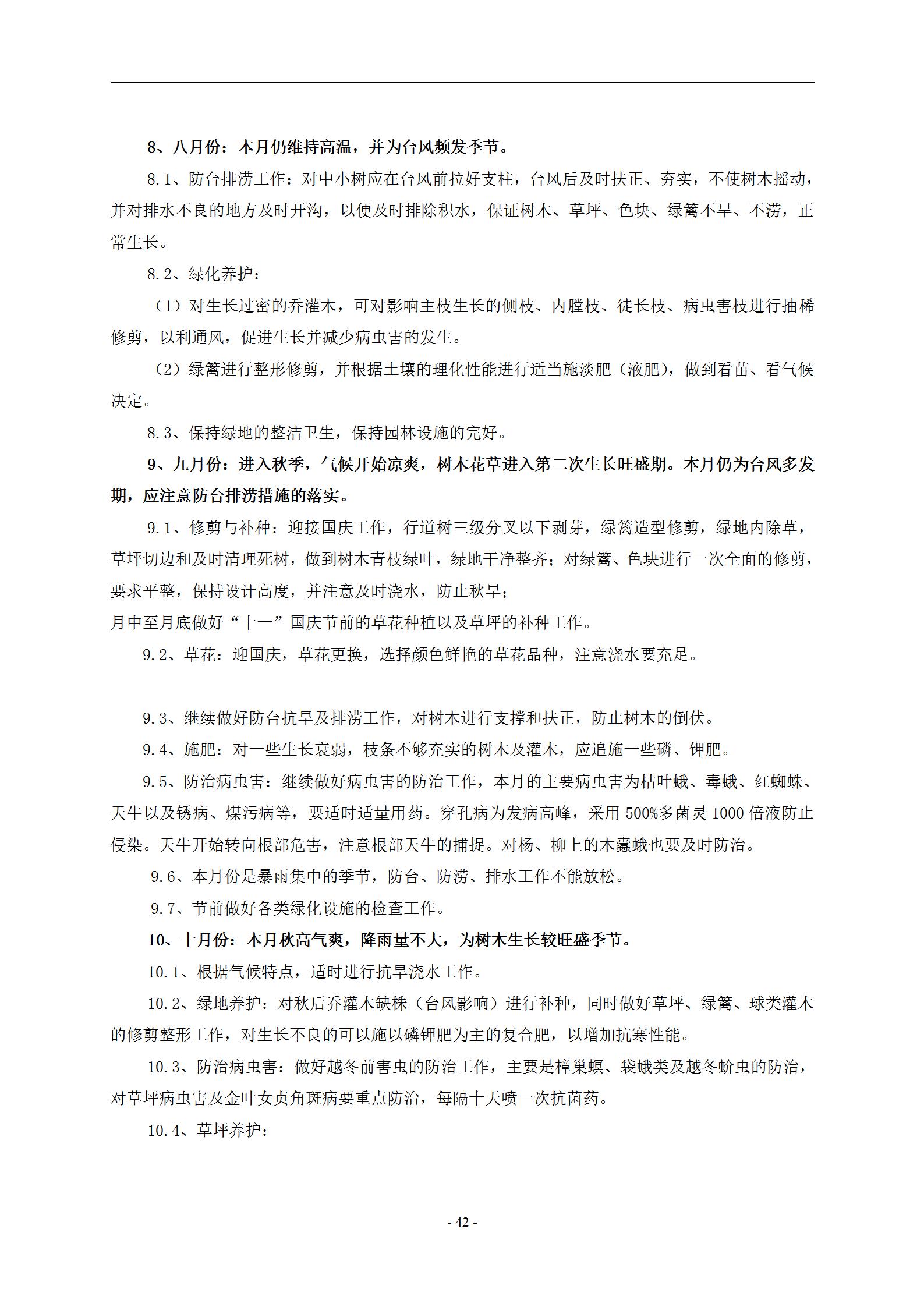

8、八月份:本月仍维持高温,并为台风频发季节。

8.1、防台排涝工作:对中小树应在台风前拉好支柱,台风后及时扶正、夯实,不使树木摇动,并对排水不良的地方及时开沟,以便及时排除积水,保证树木、草坪、色块、绿篱不旱、不涝,正常生长。

8.2、绿化养护:

(1)对生长过密的乔灌木,可对影响主枝生长的侧枝、内膛枝、徒长枝、病虫害枝进行抽稀修剪,以利通风,促进生长并减少病虫害的发生。

(2)绿篱进行整形修剪,并根据土壤的理化性能进行适当施淡肥(液肥),做到看苗、看气候决定。

8.3、保持绿地的整洁卫生,保持园林设施的完好。

9、九月份:进入秋季,气候开始凉爽,树木花草进入第二次生长旺盛期。本月仍为台风多发期,应注意防台排涝措施的落实。

9.1、修剪与补种:迎接国庆工作,行道树三级分叉以下剥芽,绿篱造型修剪,绿地内除草,草坪切边和及时清理死树,做到树木青枝绿叶,绿地干净整齐;对绿篱、色块进行一次全面的修剪,要求平整,保持设计高度,并注意及时浇水,防止秋旱;

月中至月底做好“十一”国庆节前的草花种植以及草坪的补种工作。

9.2、草花:迎国庆,草花更换,选择颜色鲜艳的草花品种,注意浇水要充足。

9.3、继续做好防台抗旱及排涝工作,对树木进行支撑和扶正,防止树木的倒伏。

9.4、施肥:对一些生长衰弱,枝条不够充实的树木及灌木,应追施一些磷、钾肥。

9.5、防治病虫害:继续做好病虫害的防治工作,本月的主要病虫害为枯叶蛾、毒蛾、红蜘蛛、天牛以及锈病、煤污病等,要适时适量用药。穿孔病为发病高峰,采用500%多菌灵1000倍液防止侵染。天牛开始转向根部危害,注意根部天牛的捕捉。对杨、柳上的木蠹蛾也要及时防治。

9.6、本月份是暴雨集中的季节,防台、防涝、排水工作不能放松。

9.7、节前做好各类绿化设施的检查工作。

10、十月份:本月秋高气爽,降雨量不大,为树木生长较旺盛季节。

10.1、根据气候特点,适时进行抗旱浇水工作。

10.2、绿地养护:对秋后乔灌木缺株(台风影响)进行补种,同时做好草坪、绿篱、球类灌木的修剪整形工作,对生长不良的可以施以磷钾肥为主的复合肥,以增加抗寒性能。

10.3、防治病虫害:做好越冬前害虫的防治工作,主要是樟巢螟、袋蛾类及越冬蚧虫的防治,对草坪病虫害及金叶女贞角斑病要重点防治,每隔十天喷一次抗菌药。

10.4、草坪养护:

为保持草坪的四季常绿,增长草坪的绿期,根据业主单位的要求,做好矮生百慕大草坪上的“秋季增绿”黑麦草套种工作。要求与十月起实施套种的准备,并与月底全面完成套播工作。

10.5、保持绿地的整洁卫生,保持园林设施的完好。

11、十一月份:气候转冷,进入初冬,树木逐渐进入休眠期。

11.1、补种:对落叶树木进行冬季落叶后的修剪工作,绿地内如发现受台风影响而死亡的落叶树木,应在上旬前及时补种。并结合冬季修剪,清理死枝枯杈。

11.2、做好树木防寒工作,对树木进行刷白、卷干工作。对绿篱进行培土,提高抗寒性能。

11.3、草地养护:

(1)气温下降,杂草开始结籽、落地,因而要求在杂草草籽未成熟前结合培土,全面锄草一次。

(2)对套种后出苗的黑麦草做好精细的养护管理,避免失水现象。

11.4、防治病虫害:做好除虫灭病工作,特别是摘除蓑蛾袋囊及刮除刺蛾虫茧工作,应及时进行。

11.5、保持绿地的整洁卫生,保持园林设施的完好。

12、十二月份:寒冬季节,为树木花草的休眠期。

12.1、草地养护:

(1)继续做好草坪树木的防旱工作及保暖工作,对树木进行卷干保暖,使其安全过冬。

(2)草坪进入休眠期,不必进行修剪,需做好灌冬水的抗旱工作,如遇冬季雨水过多,做好排水工作。

12.2、修剪:结合冬季修剪、剪除病虫枝条,及时烧毁,并人工挖掘越冬害虫的虫卵及蛹。

12.3、防寒保暖:继续做好防寒工作,对部分树木进行涂白;对不耐寒花木进行缩蓬、包盖膜等保暖工作。

12.4、做好元旦节前的草花更换种植工作。

12.5、保持绿地的整洁卫生,保持园林设施的完好。

以上的年工作月历主要是指绿化养护管理工作中的主要项目,实际工作中应结合具体情况作出详细合理安排,并做到园林小品、设施完整及做好巡查维护工作。

五、绿化养护管理的基本操作规程

1、主题内容和适用范围

包括树木、绿篱、草坪、草花的种植、修剪、施肥、病虫害防治等方面的操作要求。

2、树木养护操作规程

按园林设计的要求,树木定植在绿地内所规定的位置,它的功能也就不同,与整体绿地景观相关联,在养护管理上必须采用综合措施。

2.1、浇灌与排水

a.各类绿地,应有各自完整的浇灌与排水系统。

b.对新植树木应根据不同树种、土地条件进行适期、适量的浇灌,应保持土壤中有充足水分。

c.已栽植成活的树木,在土壤干旱的环境中也应及时进行浇灌,对水分和空气温度要求较高的树种,须在清晨或傍晚进行,特别是新栽树木或立地环境较差的还应适当地进行叶面喷雾。

d.浇灌前应先松土,夏季浇灌宜早、晚进行,冬季浇灌选在中午进行,灌溉要一次浇透。

e.树木周围积水应及时排除,新栽树木周围积水尤应尽速排除。

2.2、中耕除草

a.乔木灌木下的大型野草必须铲除,特别对树木危害严重的各类藤蔓,例如菟丝子等。

b.树木根部附近的土壤要保持疏松,易板结的土壤应及时松土。

c.中耕除草应选取在晴朗或初晴天气,过分潮湿的土壤不宜中耕除草。

d.中耕深度以不影响根系生长为限。

2.3、施肥

a.树木休眠期和栽植前,需施基肥,树木生长期施追肥,可以按照植株的生长势进行。

b.施肥量应视树木生长情况、土壤肥力而定,一般乔木胸径15cm以下的,每3cm胸径应施肥1.0公斤。树木处于青壮年期欲扩大树冠及观花植物,应适当增施肥量。

c.乔木和灌木均应先挖好施肥环沟,其外径应与树木的冠幅相适应,深度和宽度一般为25—30cm。

d.施用的肥料种类选择应视树种,生长期及观赏和土壤缺肥状况等不同而定。早期欲扩大冠幅,宜施氮肥,观花树种应增施磷、钾肥。注意应用微量元素和根外施肥技术,并推广应用复合施肥。

e.花灌木宜在花后施肥,乔木类宜在春季进行。

2.4、整形、修剪

要求:乔木每年修剪一次以上,灌木每年修剪二次以上,按生长特性、功能需要进行。

a.乔木、灌木的修剪应以自然树形为主,观赏树木可根据生长发育的特性对树木整形,将树冠修成一定形状。

b.园林树木整形修剪的时期

休眠期修剪:以整形为主,可稍重剪,落叶树一般为落叶后至萌芽前修剪。常绿树及抗寒力差的树种在严冬不进行修剪,宜早春剪。

生长期修剪:以调整树势为主,宜轻剪,有伤流的树种应在夏秋两季进行,应根据各类树木的生长特性及不同要求进行疏枝、剥芽、摘心等。

乔木类:主要修徒长枝、病虫枝、交叉枝、并生枝、下垂枝、扭伤枝以及枯枝和烂头。

灌木类:灌木修剪应使枝叶繁茂,分布均匀,花灌木修剪要有利于促进短枝及花芽形成,根据不同树种的习性可将老枝齐根剪去,留下新枝。修剪应遵循“先上后下,先内后外,去弱留强,去老留新”的原则。

修剪时,剪口应在剪口芽的反侧呈45度角倾斜,剪口芽部位在剪口芽上方2—3cm;剪口要平整,按培养方向选剪口芽的方向。对过于粗壮的大枝应采取分段截枝法,防扯裂,并涂抹防腐剂,操作时必须保证安全。

c.根据树木年龄差异进行修剪

幼年期树木宜轻剪,一般树冠厚度不得低于树高1/2—1/3,小苗偏于2/3为宜。

成年期修剪的目的是保持树木完整,优美的树冠和健康成长,为达到均衡目的,应遵循如下原则:

对强主枝强剪(留得短些)进行抑制;弱主枝弱剪(留得长些)促使生长。对强侧枝弱剪(留长些)进行保持,对弱侧枝强剪(留短些)促使发芽生长,使侧枝分布均匀;侧枝粗度大于主干粗度或接近主干粗度时,一律从基部剪除;凡侧枝与主干并列或有争夺养分趋势的应予剪除。

老年期树木修剪应恢复其生长势,进行更新为主而对于方向性好的徒长枝应予保留,用以复壮。

2.5、树木防护和补植

a.因自然灾害等造成树木倒伏的,应及时扶正加固,影响交通等公用设施应及时修剪并采取相应措施。

b.凡易受冻害的树木,冬季应采取根际培土主干包扎等防寒措施。防寒防冻刷白,在冬季必须进行此项工作,一般在11月—12月进行,用水石灰加1%食盐和杀虫杀菌剂(或2%硫磺粉)混合涂白树干,一般刷白高度为2米左右(树小可刷1.5米左右),对易发生冻害的树木,在立冬后,进行卷干保护。

c.枝叶积雪时,应及时清除,有倒伏危险的树木应树立支柱支撑保护。

d.植树季节应以春秋两季种植为主,非种植季节补植时,应采取相应措施,并加强补植后的养护工作。

e.补植的树木,应选用原来树种,规格也应相近似,若改变树种或规格则须与原来的景观相协调。

2.6、防治病虫害

药剂防治病虫害的效果达到85%,认真贯彻“以防为主、综合防治”的方针,做到“治早、治少、治了”。

a.对各种树木病虫害进行预测预报,当虫情处于初孵阶段30%-40%进行防治,在孵化末阶段进行补治一次,全年约从4月中旬开始至9月下旬止为防治关键时期。

b.对皮袋虫(蓑蛾)、樟巢螟、樟叶蜂、樟卷叶螟、刺蛾虫、介壳虫等害虫为重点防治对象。

c.对叶炭疽病、白粉病、叶枯病……作为防治对象。

d.采用触杀杀虫剂和胃毒杀虫剂相配合的使用方法,不能随意提高浓度,按使用说明使用。例如:敌百虫、乐果、杀灭菊脂、氯氰菊脂等药。

2.7、抗旱、扶植(卷干)、防台

a.炎热天气、久不下雨,土壤出现裂缝,对新栽树木要立即进行抗旱,本地区6月—8月炎热干旱,这时树木生长旺盛,水分蒸发很快,要求:早、晚进行抗旱浇灌,每次浇透使树木无缺水现象,对原有的树木和幼树,发现有干旱现象也应及时浇水或灌水抗旱。

b.凡是对新种的乔木(干径一寸以上乔木),种后立即须用草绳把树干从下而上卷到树枝分叉的地方,如分叉很低的,可以连卷一部分大枝,如有脱落或松弛,要随时补好,可以起到减少蒸发的作用,提高成活率。

2.8 支撑与固定:

a.大型植物必须加设固定设施,低矮树可用扁担桩,高大树木可用三角撑,风大树大的可二种桩结合起来用。

b.三角撑宜在树干高2/3 处结扎,用毛竹或钢丝绳固定,三角撑的一根撑干(绳)必须在主风向上位,其他两根可均匀分布。

c. 发现土面下沉时,必须及时升高扎缚部位,以免吊桩。

2.9 台风的预防处理:

a.高大乔木在台风等灾害性风暴来临前夕,对一些根浅、迎风、树冠庞大、枝叶过密以及立地条件差的树木,可根据情况分别采取加固支撑、绑扎、疏枝、扶正等措施。

b. 预防台风的各项工作应在台风来临季节前做好。

c. 风暴后,应及时进行抢救;对于就地抢救难以成活的树木;风暴过后应及时拆除有碍交通、观瞻的加固物。

3、绿篱养护操作规程

绿篱是用矮小木本灌木群植成片、带状,在园林绿化中主要起着分割空间、范围、场地、遮视线、衬托景物、美化环境以及防护作用等。目前在道路绿化中运用较多。因此要求:篱带生长茂盛、完整、整齐,勿使下枝空秃,并要控制一定的高度达到设计要求。

3.1、新种植绿篱必须保证成活率在95%以上,发现死株,立即补植,保证绿篱无明显残缺,切忌空秃。

3.2、绿篱的修剪是养护管理的关键,在生长季节内全面修剪在2次以上,随时要控制徒长枝在6厘米以内。通过修剪,促其分枝,保持全枝枝叶丰满,达到立面平整,高低一致,并把道路隔离带的绿篱高度控制在80cm以内。

3.3、特殊造型绿篱应逐步修剪成型,宜在早春进行。整形宜重修剪,生长季节要轻修,形成骨架,逐年达到设计造型的要求,对已成型的绿篱宜轻修剪,保持原来形状。

3.4、绿篱一般种植在土层较浅,立地条件不太好的地方,夏季干旱要及时浇灌,以免发生缺水而枯死。

3.5、及时防治病虫害,因为绿篱是成片群植,如发生病虫害要及时防治,预防蔓延。主要常见病虫害控制在5%以下,采用高效低毒化学农药,并按操作规程进行。如:斜纹夜蛾、黄杨野螟、介壳虫等,及时防治。

3.6、严格执行修剪绿篱的安全操作规程

3.7、修剪使用绿篱机械,要有专人负责,经培训后取得上岗证,才能上岗,避免人身受伤事故的发生。

3.8、修剪下来的枝叶,应当日清除,属于检疫对象的病虫枝叶,应予以集中烧毁。

4、草坪养护操作规程

为使草坪生长良好,长期保持青翠茂盛,持久不萎秃,必须加强草坪的日常养护,以拔除杂草为基础,防治病虫害为重点,浇水施肥促生长,修剪管理均衡,综合运用各项养护管理措施。

4.1、草坪的日常管理

4月初,草坪开始萌发新芽,此时采取措施进行拔草、施肥,可施1-2次稀薄的复合肥料;人工拔除杂草:这项工作是草坪养护的基础工作,每月必须拔草二次以上,上下半月各一次,拔草要清草除根,并对养护草坪的质量要经常进行检查监督。在草坪地上,经常扫净枯枝残叶,拾掉废纸杂物,保持整洁的绿色环境。

松土施肥:松土的目的是改善土壤的物理性状,提高土壤肥力,促进植物的生长发育,松土后结合施肥,施肥多少具体看草,看天气决定。施肥原则以氮肥为主,促进茎叶繁茂,磷、钾适量配施。N:P:K比例控制在5:4:3,每亩用量15-20公斤。一般每年施1-2次,在雨后土壤湿润条件下进行,或与灌溉浇水密切结合。暖季型草坪适宜在3-9月,冷季型10-次年3月施肥,应避免高温烈日施肥,灼伤草坪地被;抗旱浇水:浇水时要一次浇透,不能只浇土层表面;至少达到湿润土层5厘米以上,当土壤过分干旱时,土层湿润度要求增至8-10厘米以上。如草坪踩踏严重,土层表面干旱坚实,浇水难以下渗,则应于浇水最忌在日中阳光暴晒下进行,应在早晚进行。

4.2、草坪修剪是养护中一个重要措施,做到适期修剪,促使多草坪生长均匀,整齐健壮,延长绿色期,提高覆盖密度延迟老化时间,提高草弹性。

4.3、防治病虫害

草坪生长季节,色泽嫩绿,在6-9月常受斜纹夜蛾、粘虫、蜗牛、地老虎等食叶性害虫危害,查清虫情,及时防治;草坪嫩绿,在湿度大的情况下,会受到真菌感染,易发生锈病、幼苗病、猝倒病、腐霉病、叶斑病等,发现后立即用药防治。

4.4、防莠剂的使用

4.4.1、使用防莠剂应了解药剂性能,杂草种类和生态习性以及使用地区上的花木种类,对药剂的敏感程度,经过小面积的试验,确定使用药剂的品种、比例以及方法,切实做到安全、有效。

4.4.2、调配药剂应采用标准量具,按照经过试验而确定的比例配比,随配随用;已配好的药剂,应避免烈日暴晒。

4.4.3、喷药要严格防止沾染到花木上,对敏感性强的花木应设置保护物隔离,喷药要均匀,有风时应注意风向,风大时不宜喷药。

4.4.4、在草坪上操作时,药桶下要有保护物衬垫,药液不得外溢。

4.4.5、药剂用完后,工具要立即洗净,洗下的水不得倒在植物根部附近和草坪上或水体中,施药工作人员完工后应洗净双手和脸部。

4.4.6、用化学除草剂的机具(动力部分除外),必须专用,不得与防治病虫的机具混用。

                                                承包人(公章):

法定代表人或

                                                委托代理人(签字):

                                                  年   月   日

景观绿化工程施工合同

50 页 / 337.13KB / 2022-11-17 11:47:52 上传

立即下载 定制合同
本文档为【景观绿化工程施工合同】,请使用软件OFFICE或WPS软件打开。作品中的文字与图均可以修改和编辑。 [版权声明] 本站所有资料由用户提供并上传,若内容存在侵权,我们尽快处理。资料中的图片、字体、音乐等需版权方额外授权,请谨慎使用。网站中党政主题相关内容(国旗、国徽、党徽)仅限个人学习分享使用,禁止广告使用和商用。
你可能还喜欢
已登录(微信登录)
开通VIP,即可下载《景观绿化工程施工合同》
尊享VIP特权
  • 涵盖六大分类合同范文
  • 精选模板,每日更新
  • 专属客服,贴心服务
  • 一键下载,随心获取

合同定义

服务保障: 权威专业,快速响应 资深团队,1对1服务 7天内不限次修改

*问题/案件类型:

搜索
默认(合同中文48小时) 合同加急(加收65%)
定制价格:
¥ ${showPrice}
交付规范文档:
合作协议 最终版

标注出修改及关键利益风险点的说明版本

合作协议 指导版

标注出修改及关键利益风险点的说明版本

联系我们
  • 立即提交

    剩余支付时间:${showTimes}

    请使用微信扫码支付

    欢迎来到易信云法务

    • 涵盖六大分类合同范文
    • 精选模板,每日更新
    • 专属客服,贴心服务
    • 一键下载,随心获取
    微信扫码登录
    点此刷新
    登录即代表已阅读并同意 《服务协议》《隐私政策》
    手机号登录
    ${text}
    登录
    完善手机号
    ${text}
    保存

    VIP
    限时优惠

    我看过的

    我看
    过的
    微信扫码,联系客服
    联系
    客服

    快速收藏本站

    Ctrl +D
    收藏
    本站
    置顶
    已登录(微信登录)
    开通VIP,即可下载
    尊享VIP特权
    • 涵盖六大分类合同范文
    • 精选模板,每日更新
    • 专属客服,贴心服务
    • 一键下载,随心获取
